市債務負担行為 麻生球場グラウンド改修工事
表土鋤取り

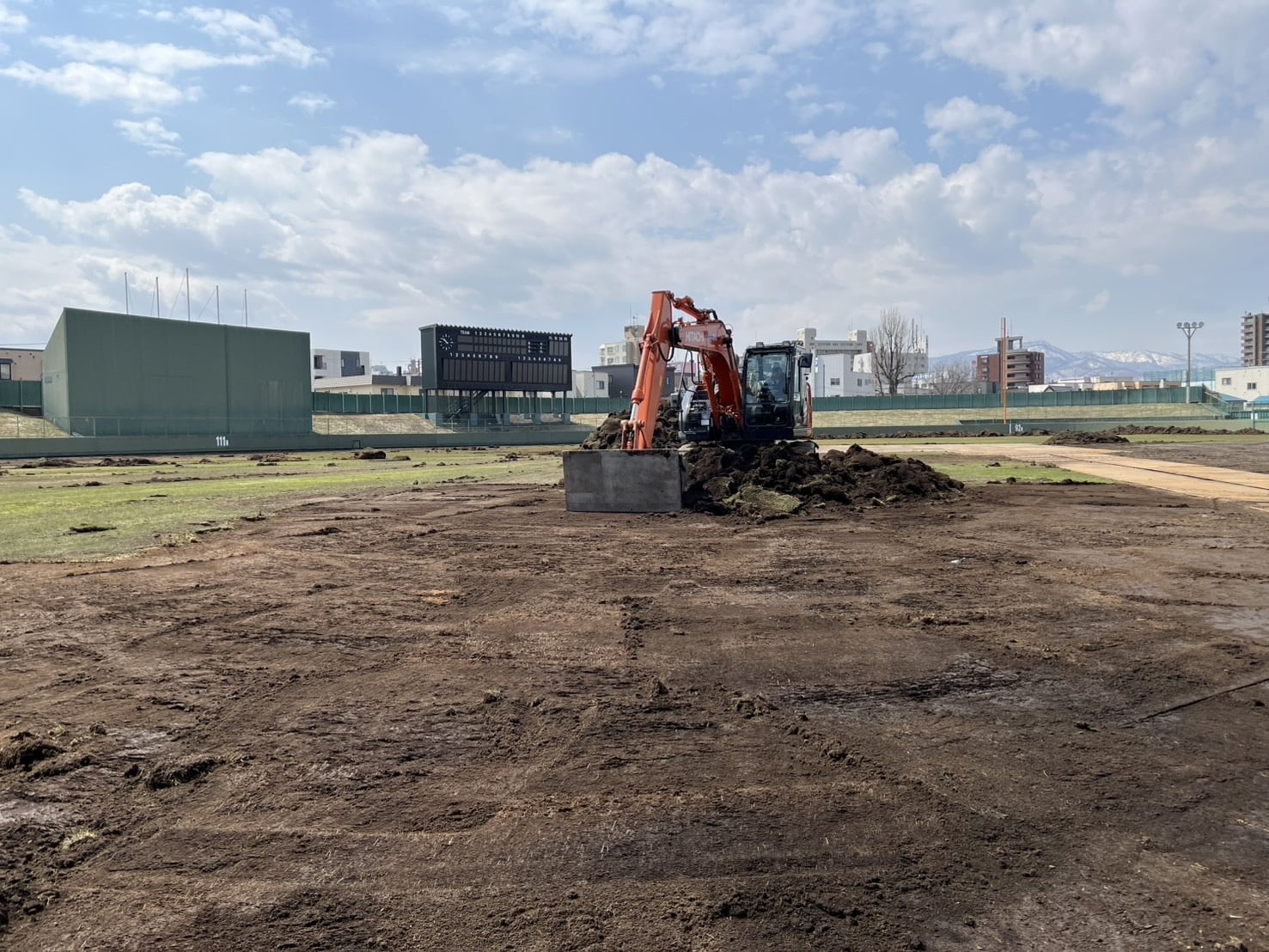

傷んで枯死した芝生を鋤取りしています

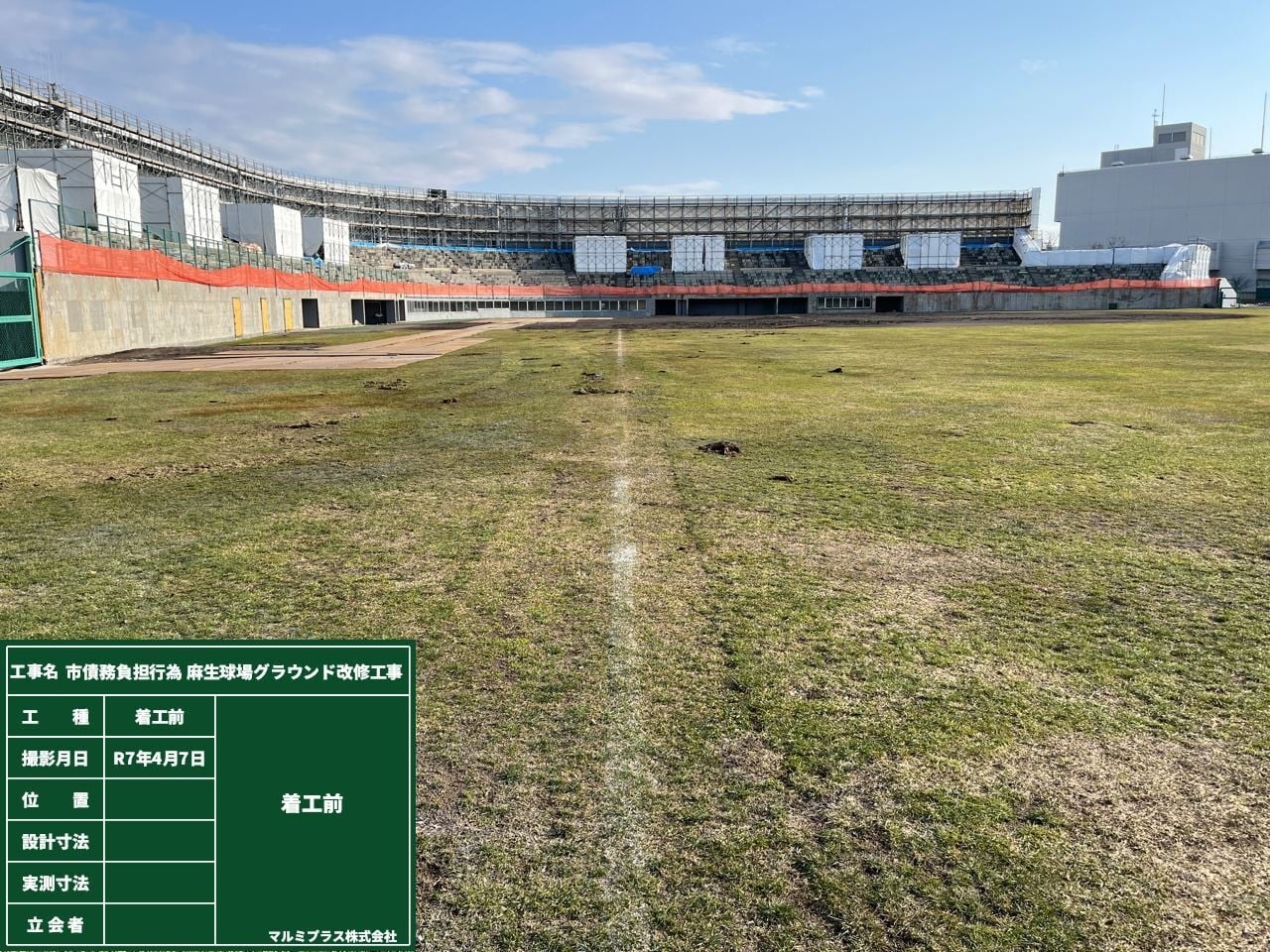

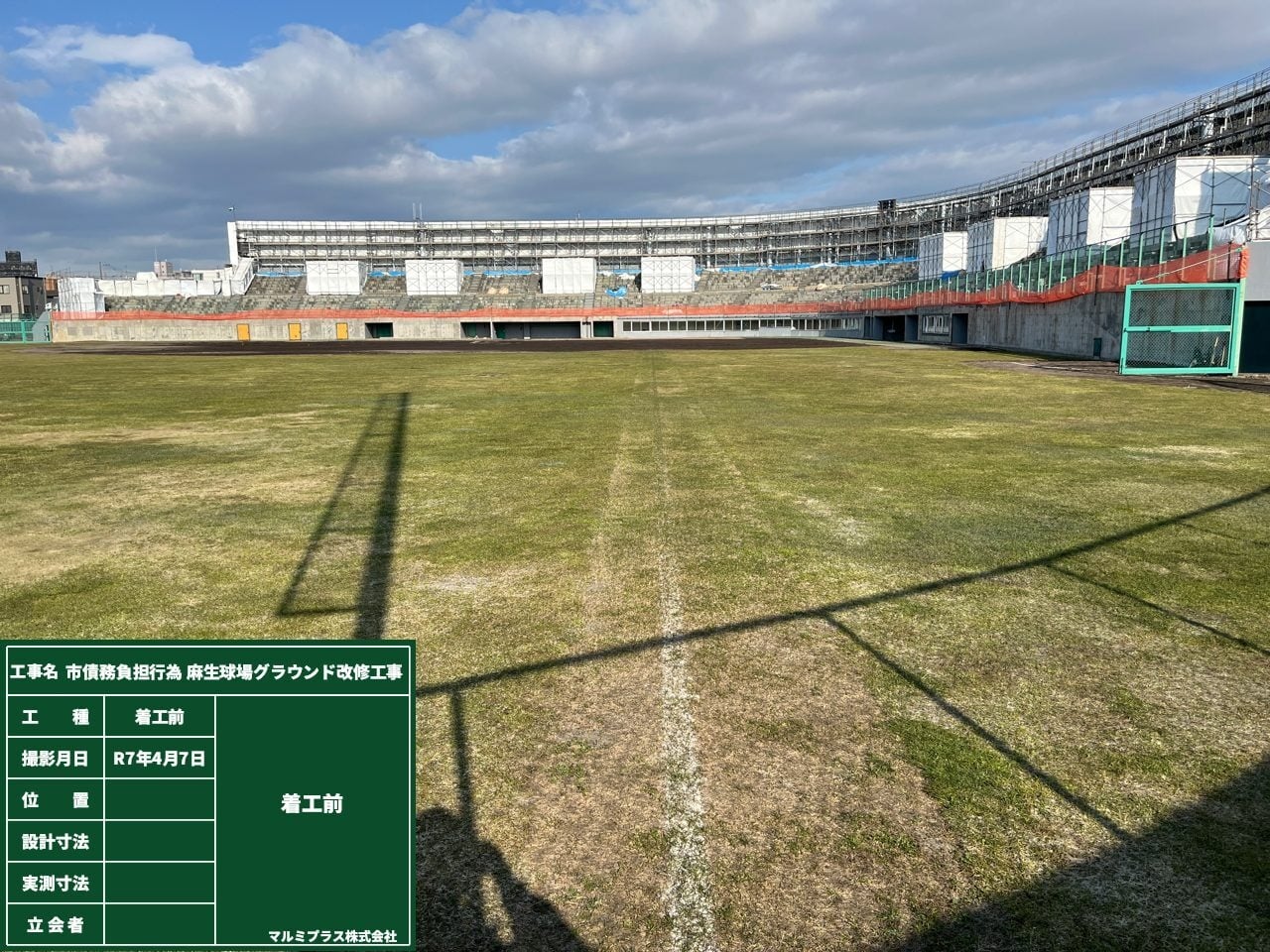

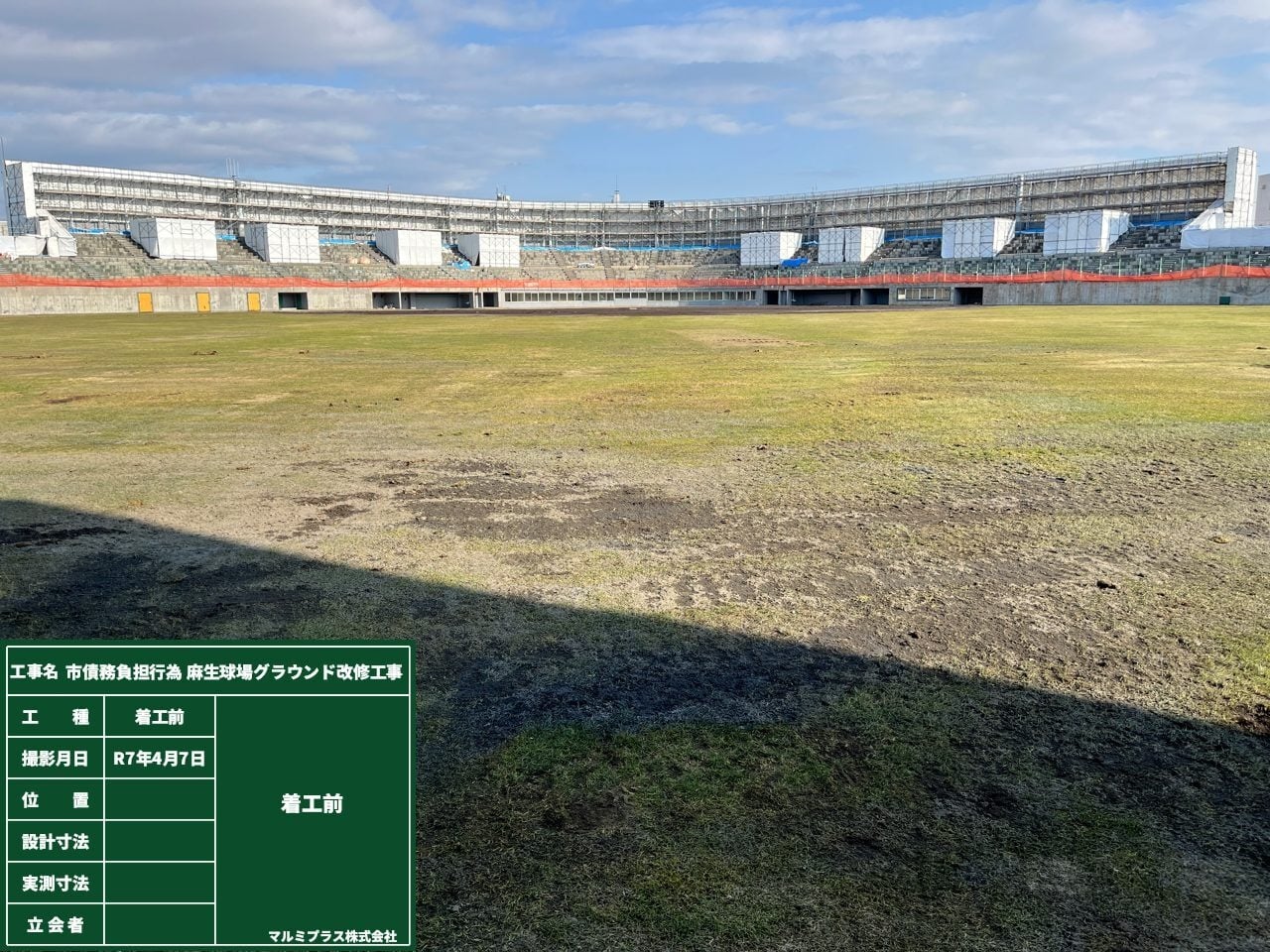

着手前(全景)
着工前(R側)
着工前(センター)
着工前(L側)
監視カメラ設置
防犯カメラを設置しました
鋤取り完了しました

下準備の鋤取りが完了しました。 順次排水施設を設置していきます
車止めを交換しました
利用者から通りにくいとの声を頂き車止めを地域貢献として交換いたしまた
交換完了!!

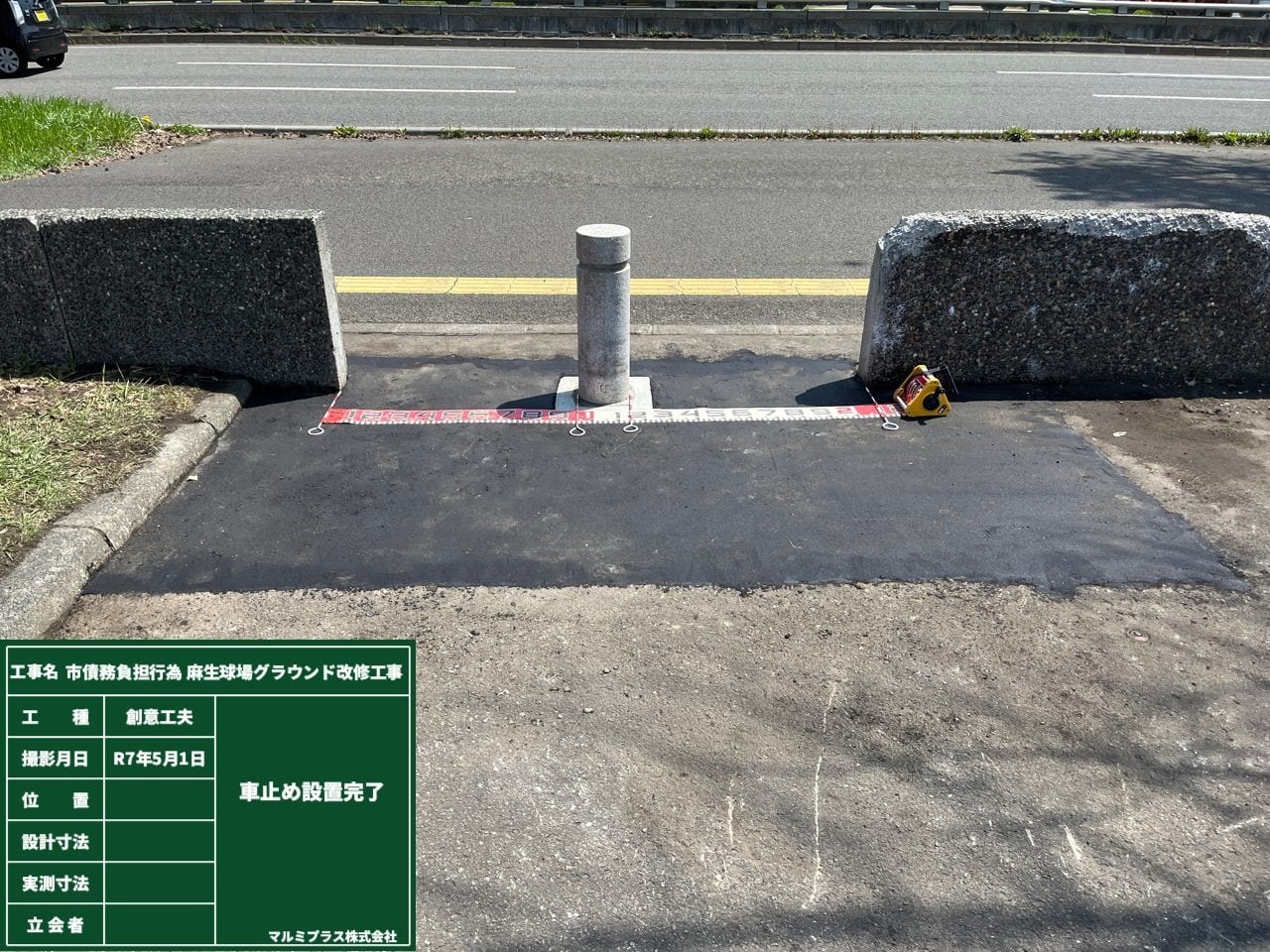

毎日散歩されている近隣住民さんからもお褒めの言葉を頂きました
残土搬出
連休明けの本日から6,670m3の残土搬出を開始しました。 約1か月半をかけての搬出、安全運航で行います
暗渠排水路掘削、設置

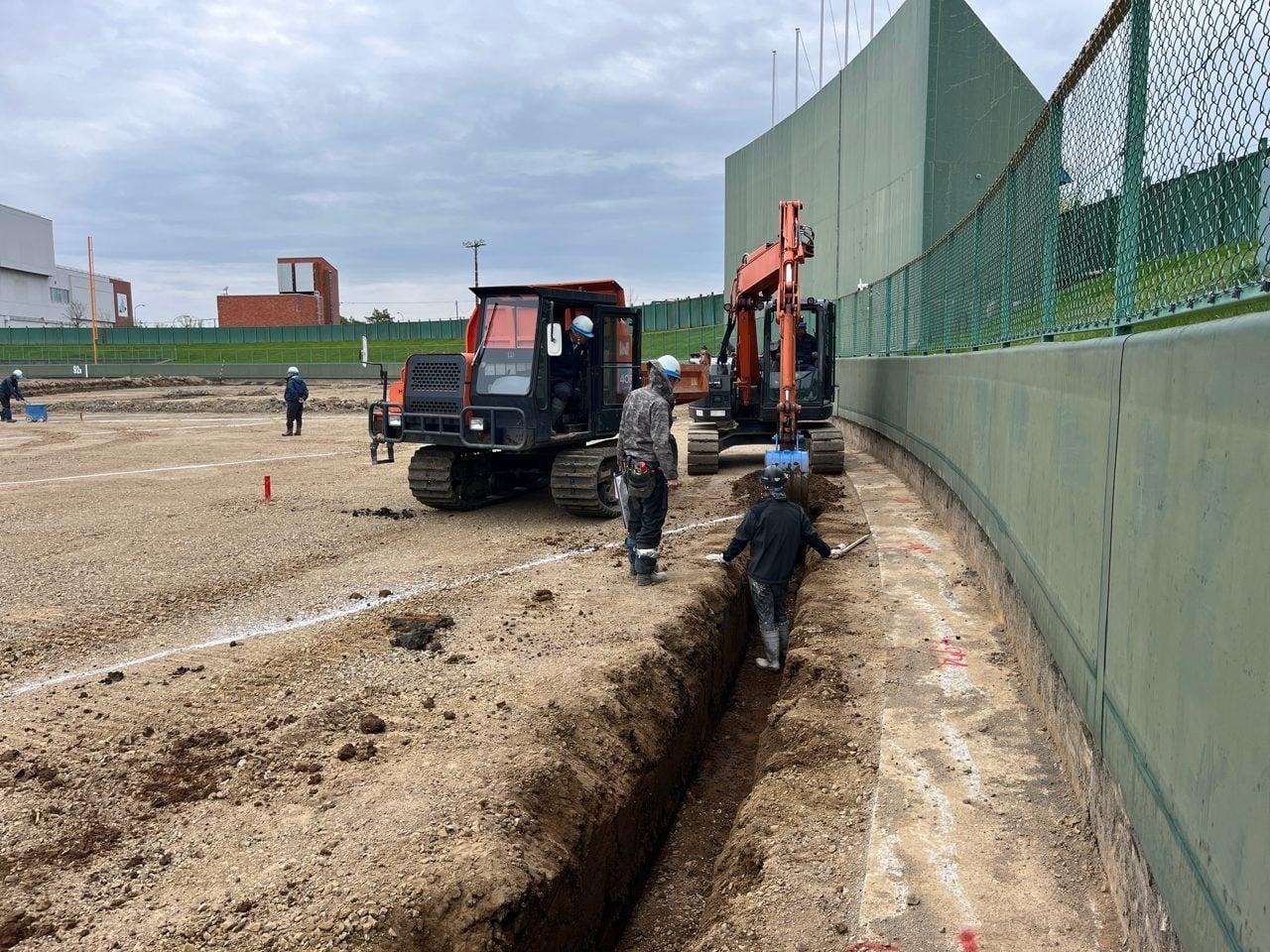

連休明けからグラウンド暗渠排水約1,300mの施工を開始しました
暗渠管布設中!!

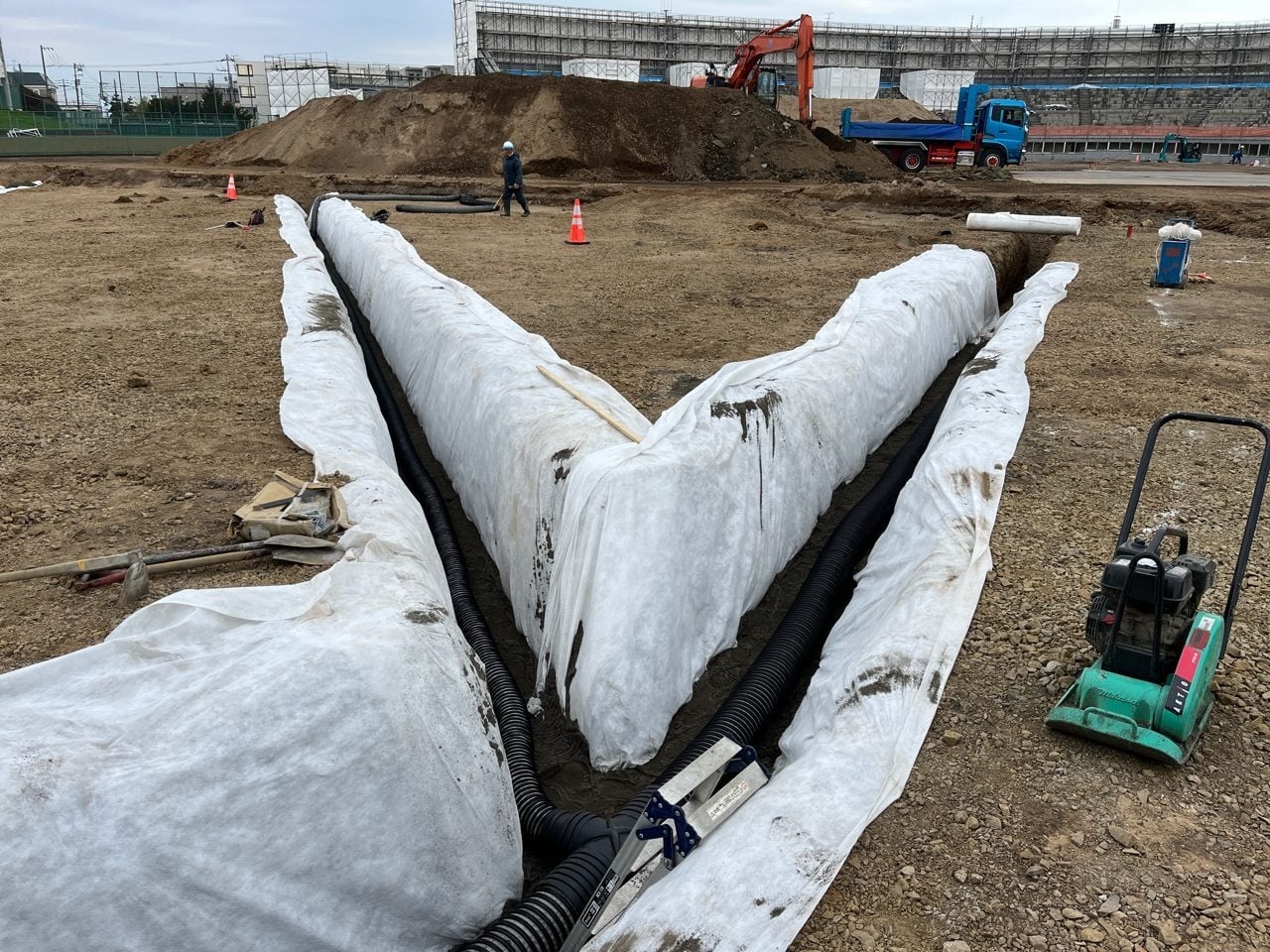

グラウンドの下にはこのような排水管を布設してあり雨が降っても水がたまりにくくなっています
外野基層砕石敷均し

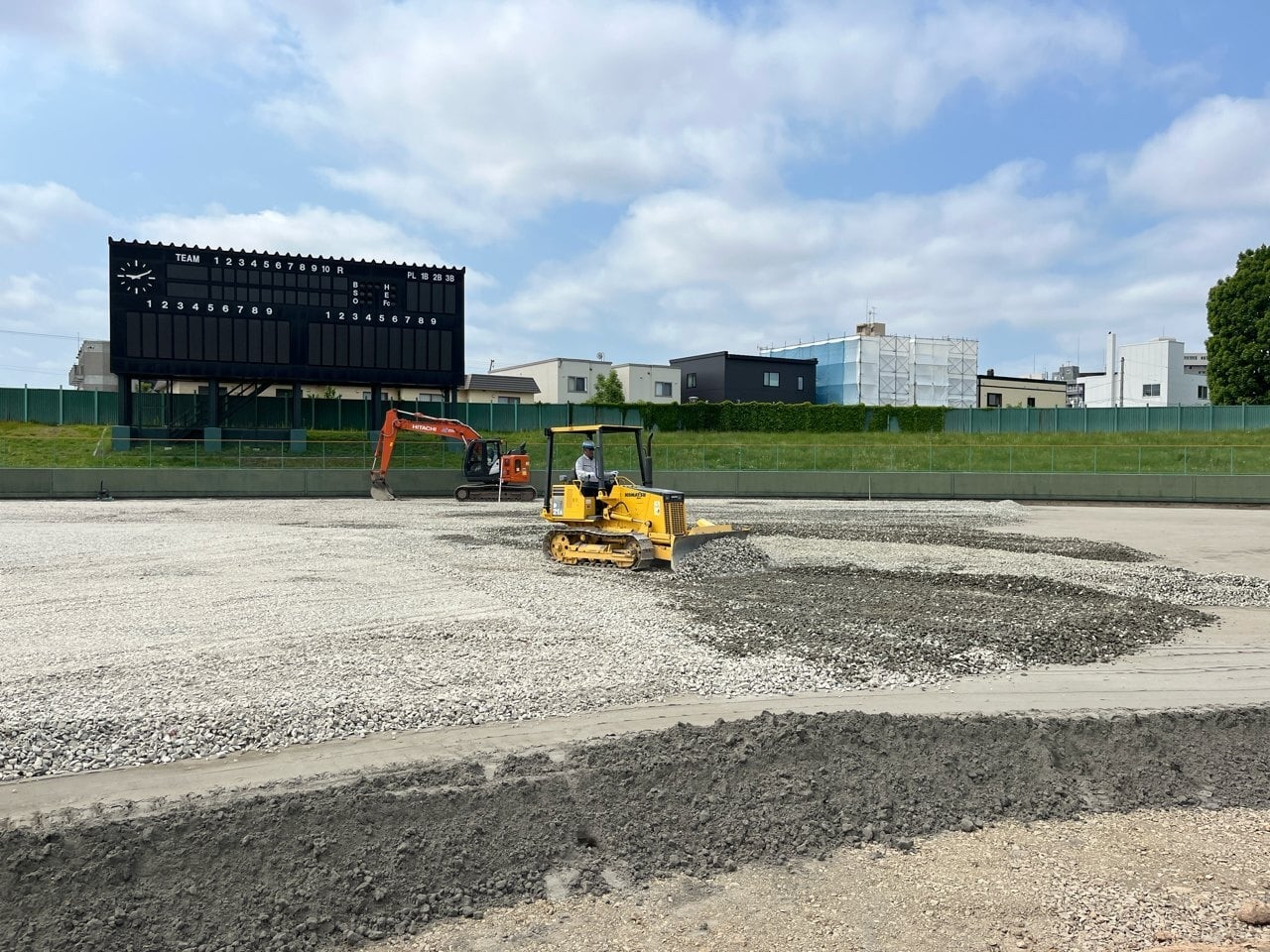

外野部の暗渠排水が完了して砕石を敷均しています。何となく野球場らしく見えてきました
内野の暗渠排水管布設中!!

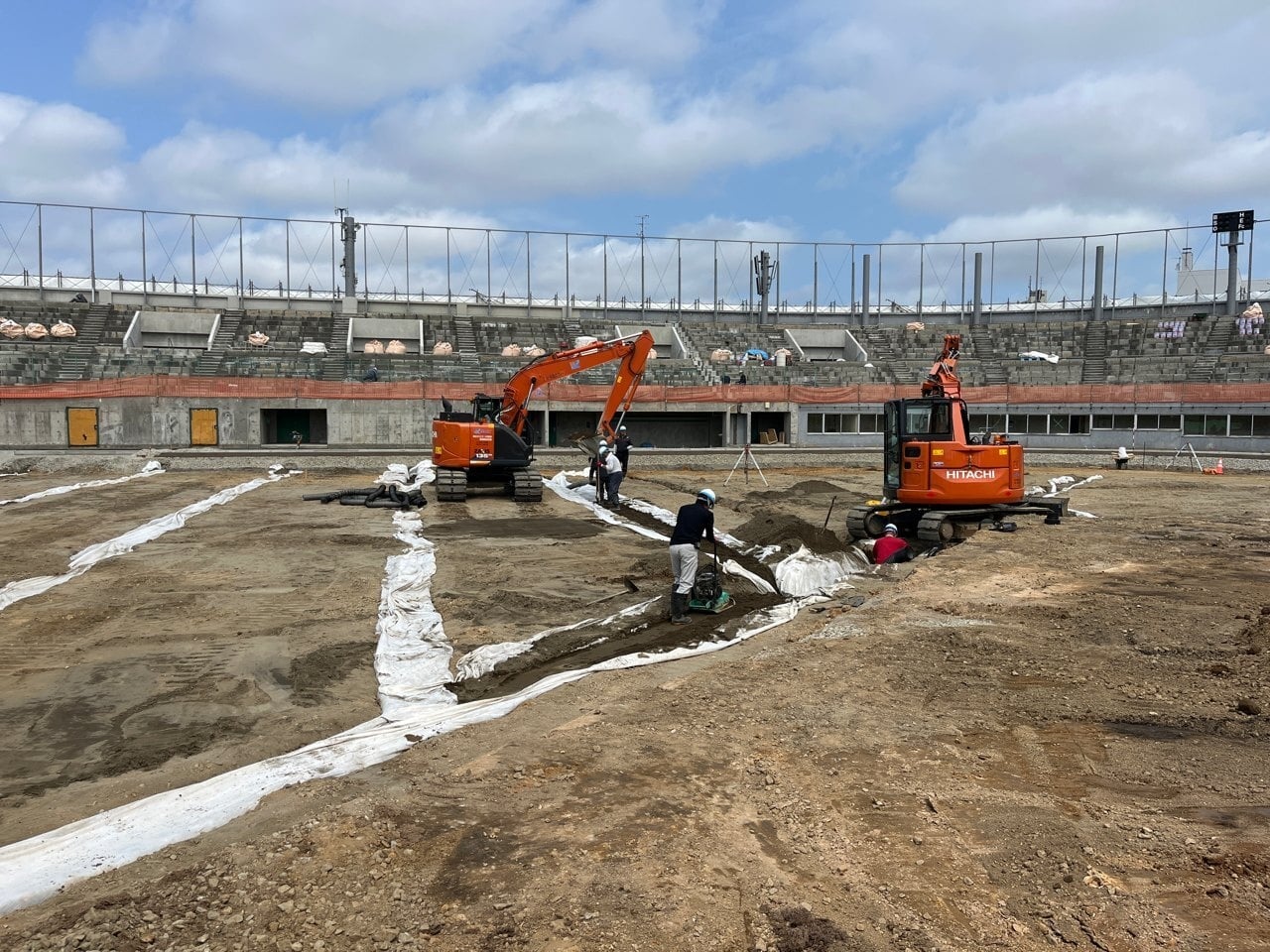

外野の暗渠管布設がほぼ終わり引き続いて内野の暗渠排水管布設を行っています
外野部基礎がもう少し!!

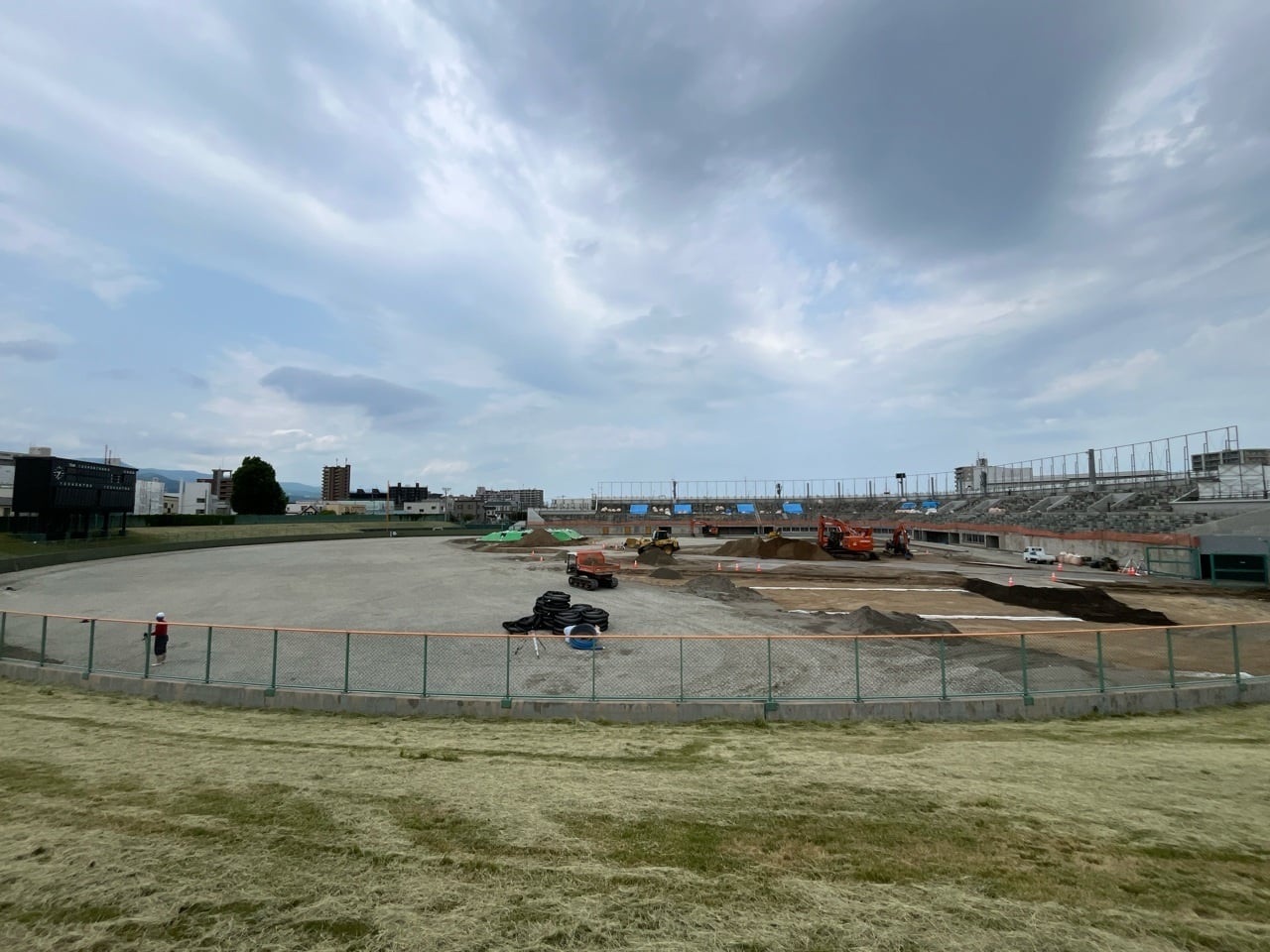

外野部基礎がもう少しで出来上がり、内野部の暗渠管布設と基礎が行われています。沢山あった残土もほとんどなくなりました、約1か月掛かっての残土搬出、一時休止です
デジタルマシーン
内野の不陸整生がはじまりました。デジタルマシーンを使用していてセンサーとGPSなどを組み合わせて重機をコントロールしています。昔は熟練のオペレーターが重機を操作していましたが今はデジタル機器が重機をコントロールしてくれて便利です
内野が半分程度
内野の黒土敷均しが半分程度完了。より野球場らしくなってきました
ウォーニングゾーン

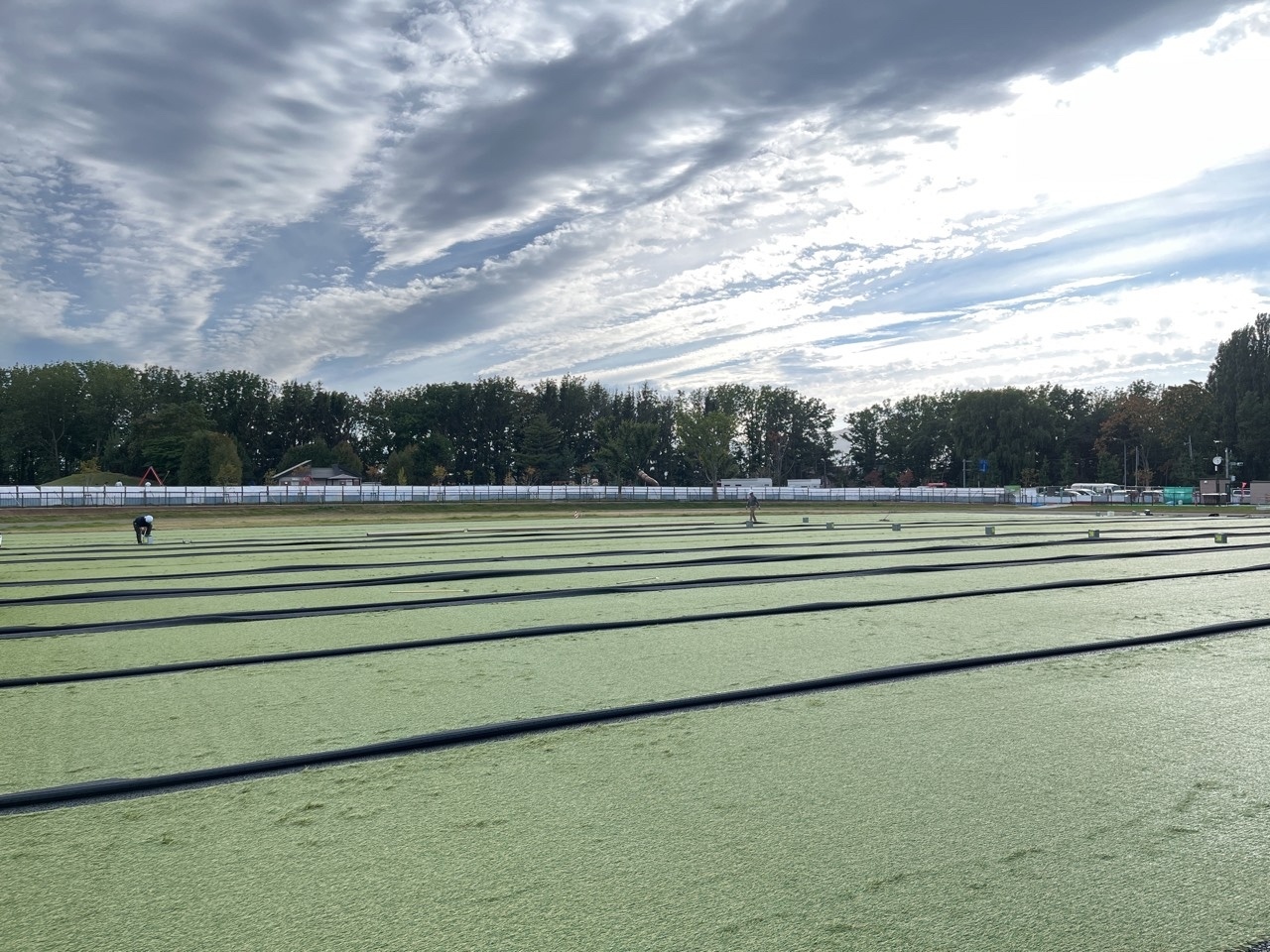

外野ではウォーニングゾーンを施工中。グリーンダストを敷均しています。
外野の黒土搬入開始!!

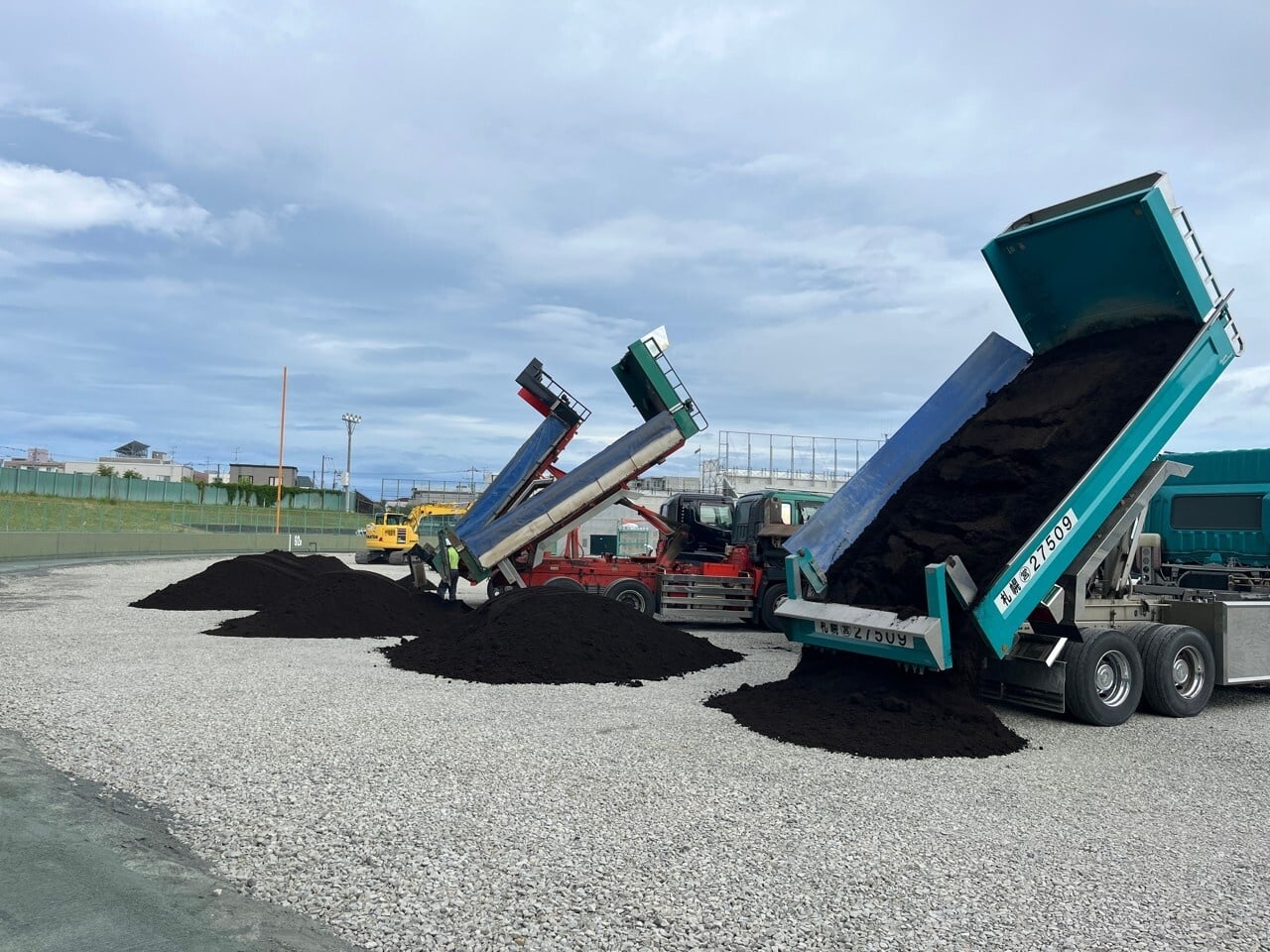

本日から外野の黒土を搬入しています。約1,700m3、7日程度で搬入予定です
熱中症対策

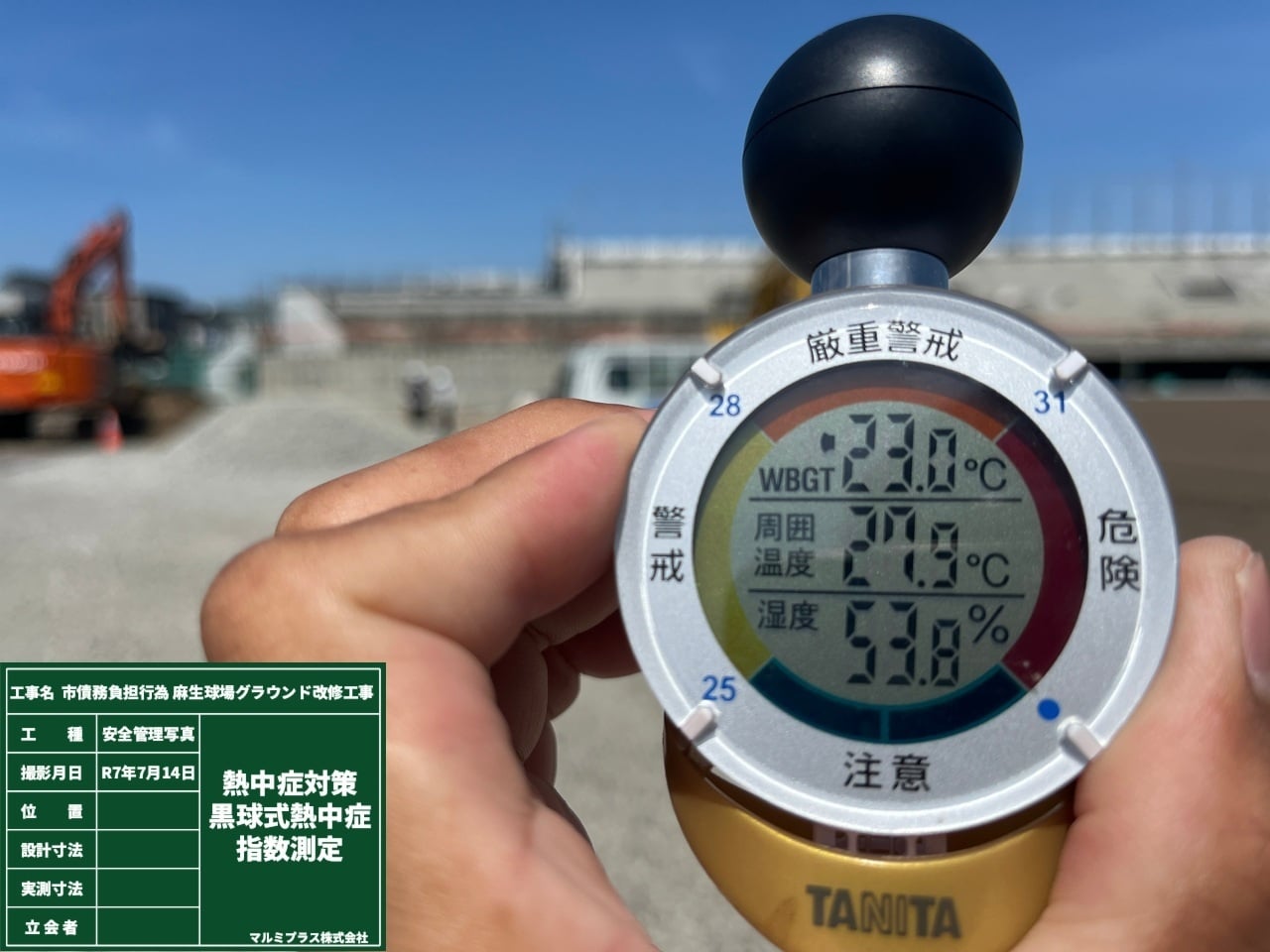

熱中症対策として監視員を配置し1時間ごとに黒球式熱中症指数測定器を用いて測定し注意を行っています
外野の黒土、敷均し中!!

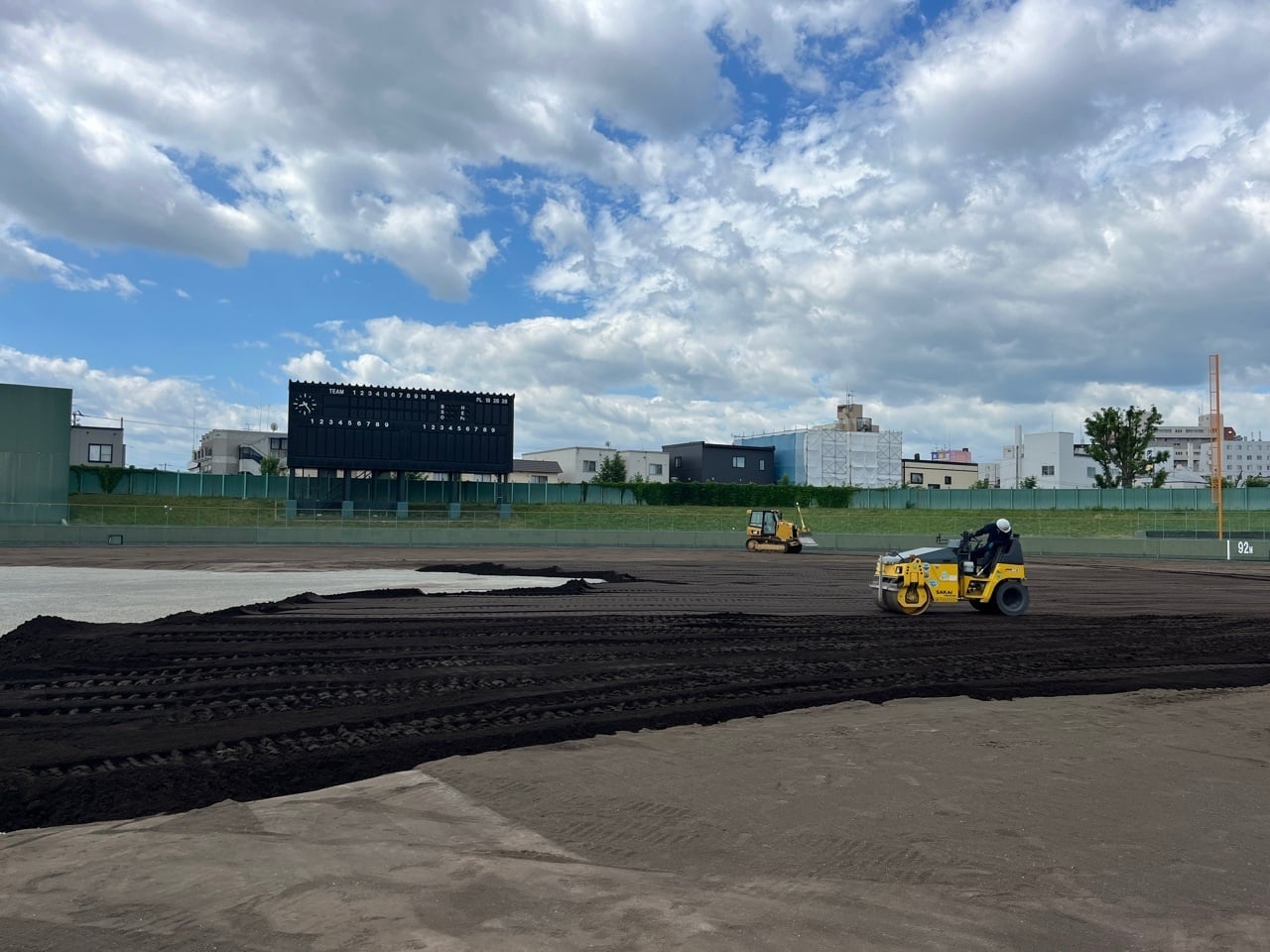

北海道らしくない厚さの中、外野黒土敷均しを行っています。熱中症対策として時間を決めて交代しながら作業を行っています
外野黒土搬入

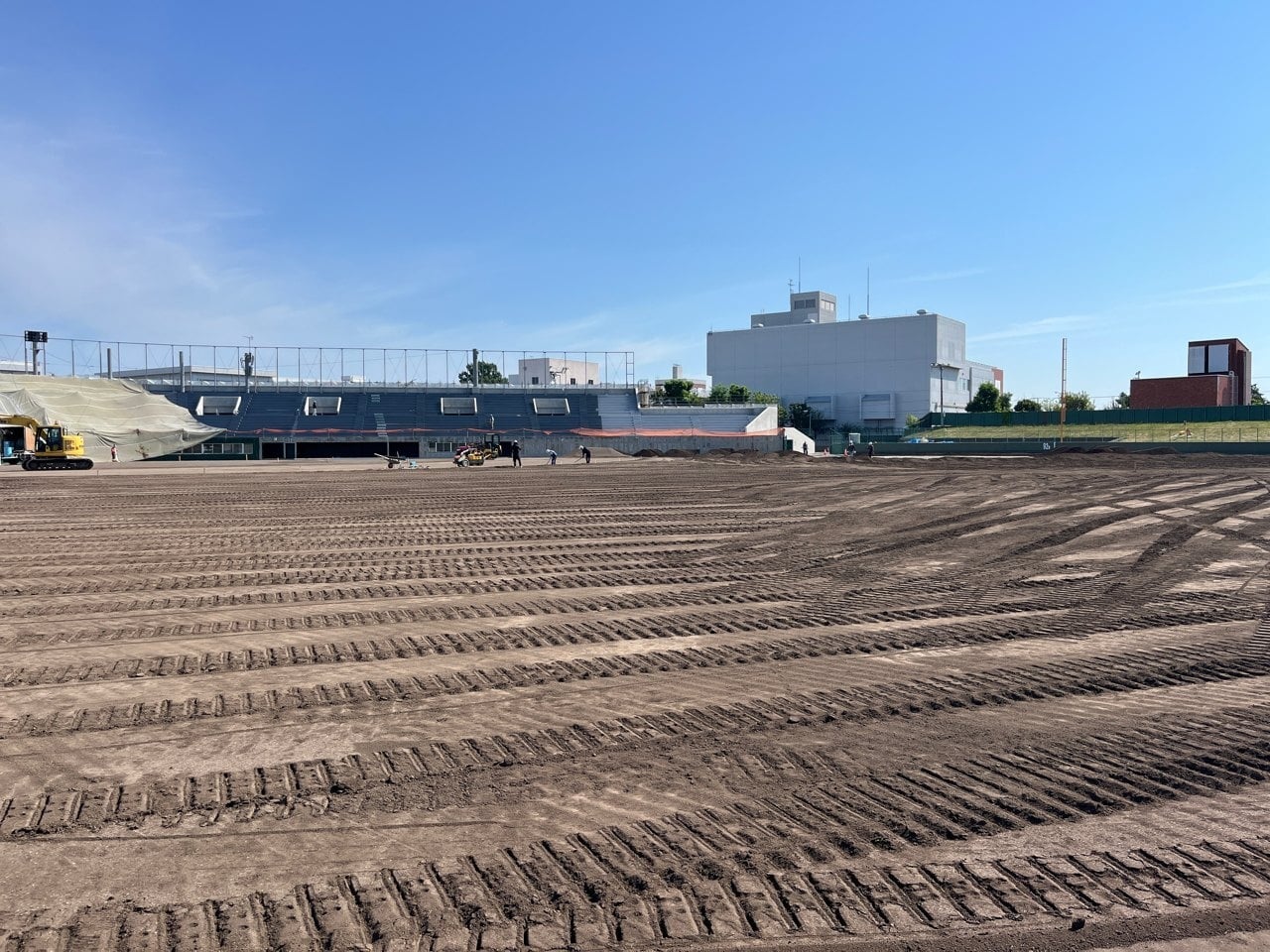

外野黒土搬入が今日でほぼ終了です

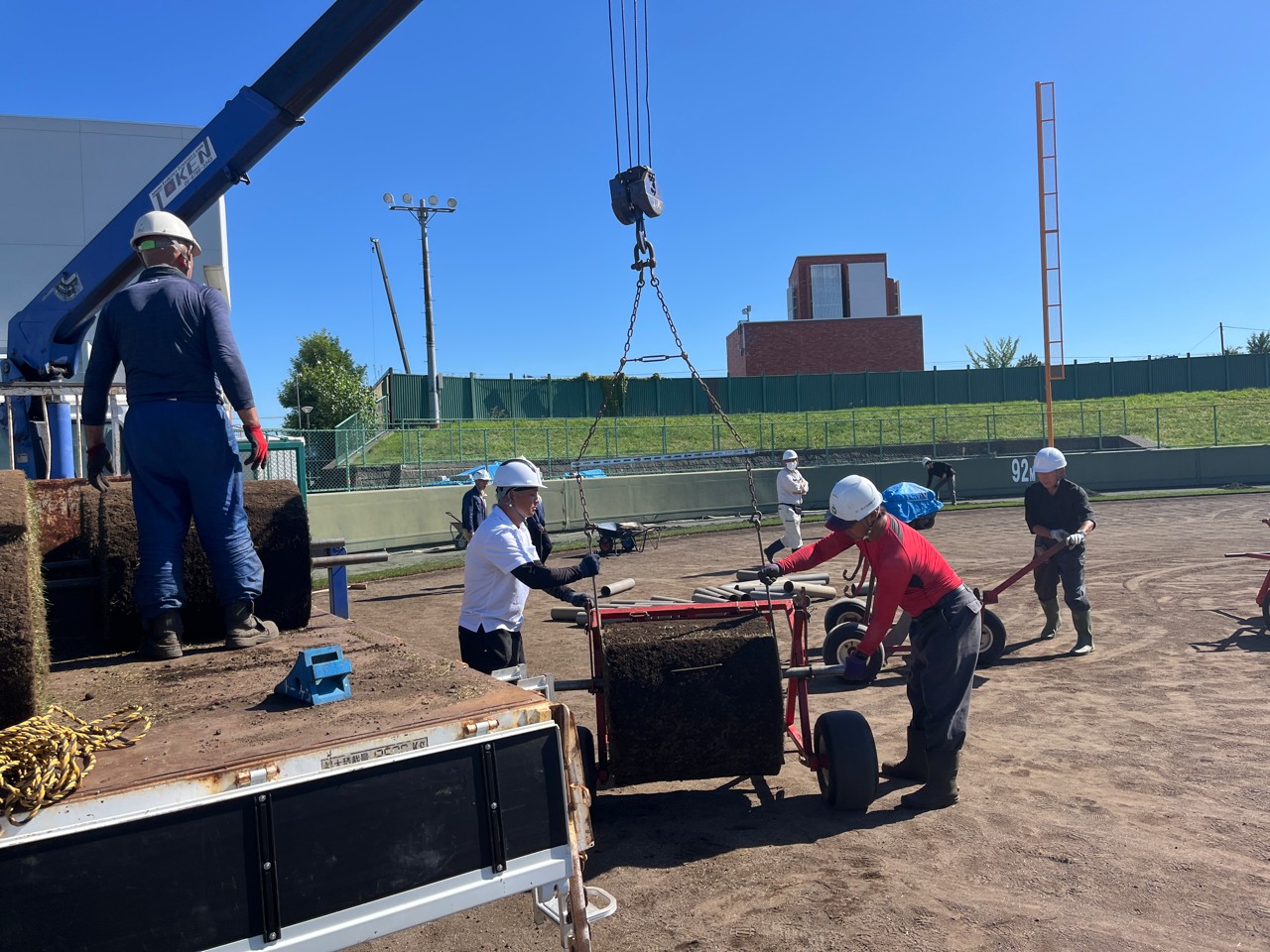

外野の天然芝を張り始めました。
普通の芝より幅が広く長い芝を使用しています。

張芝状況

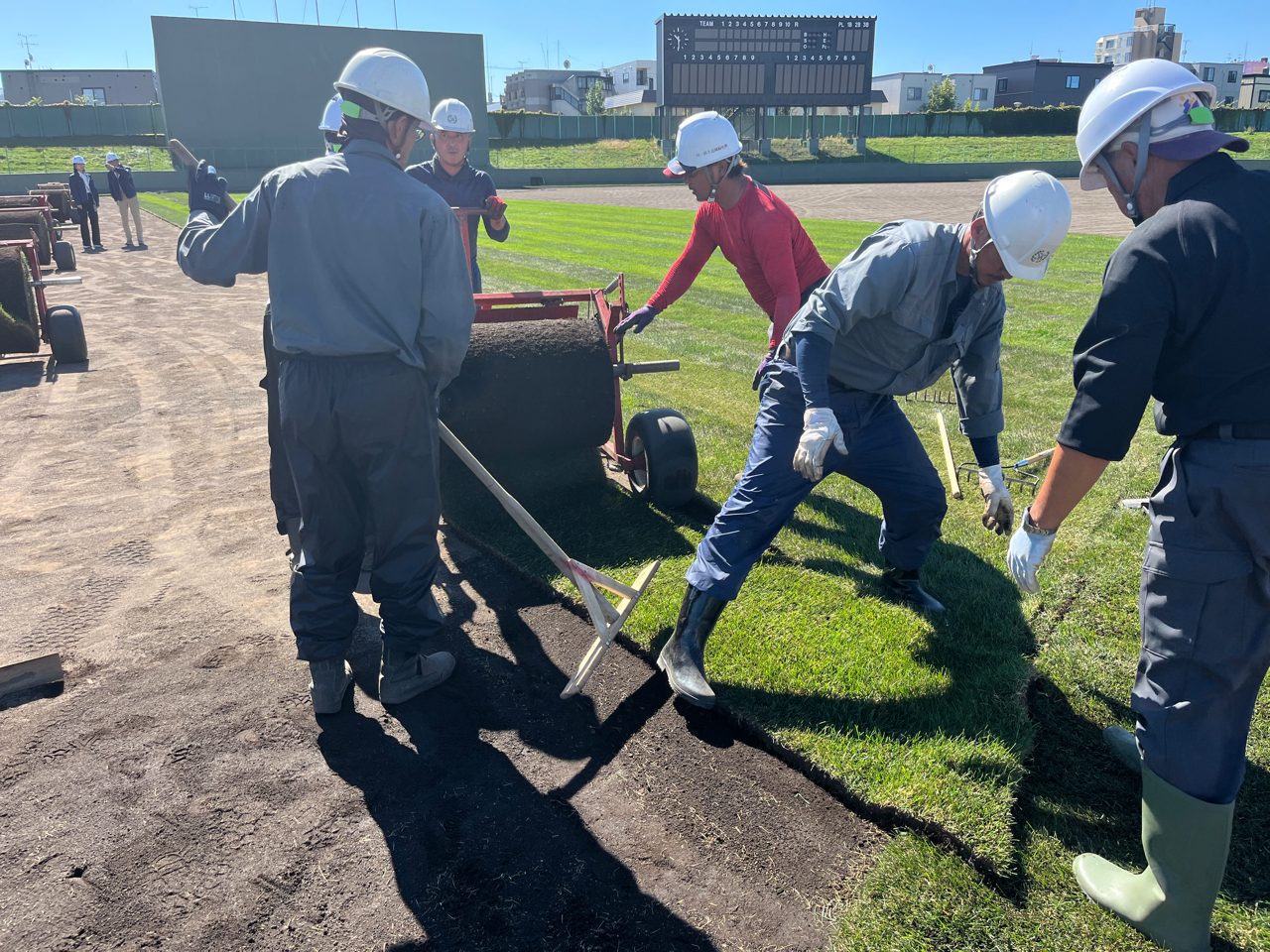

一枚が大きいので大変な作業です。
厚別山本公園造成工事
盛土準備
スロープ部の盛土準備

スロープ部出入口

安全管理に努めています

排水路完了
盛土を行う測量
スロープ部盛土法面整形

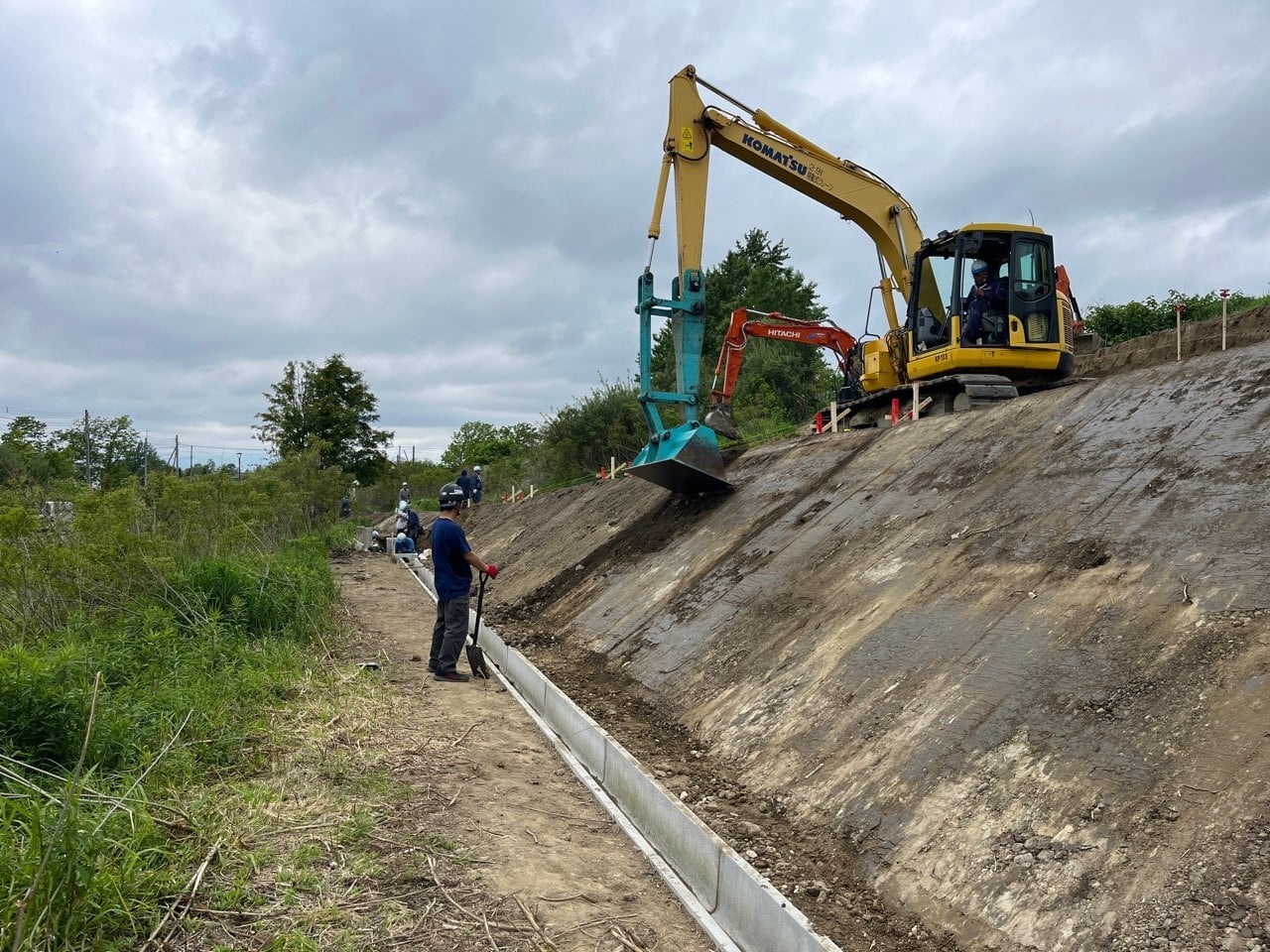

だんだんスロープらしくなってきました
コンクリートベンチ型枠設置

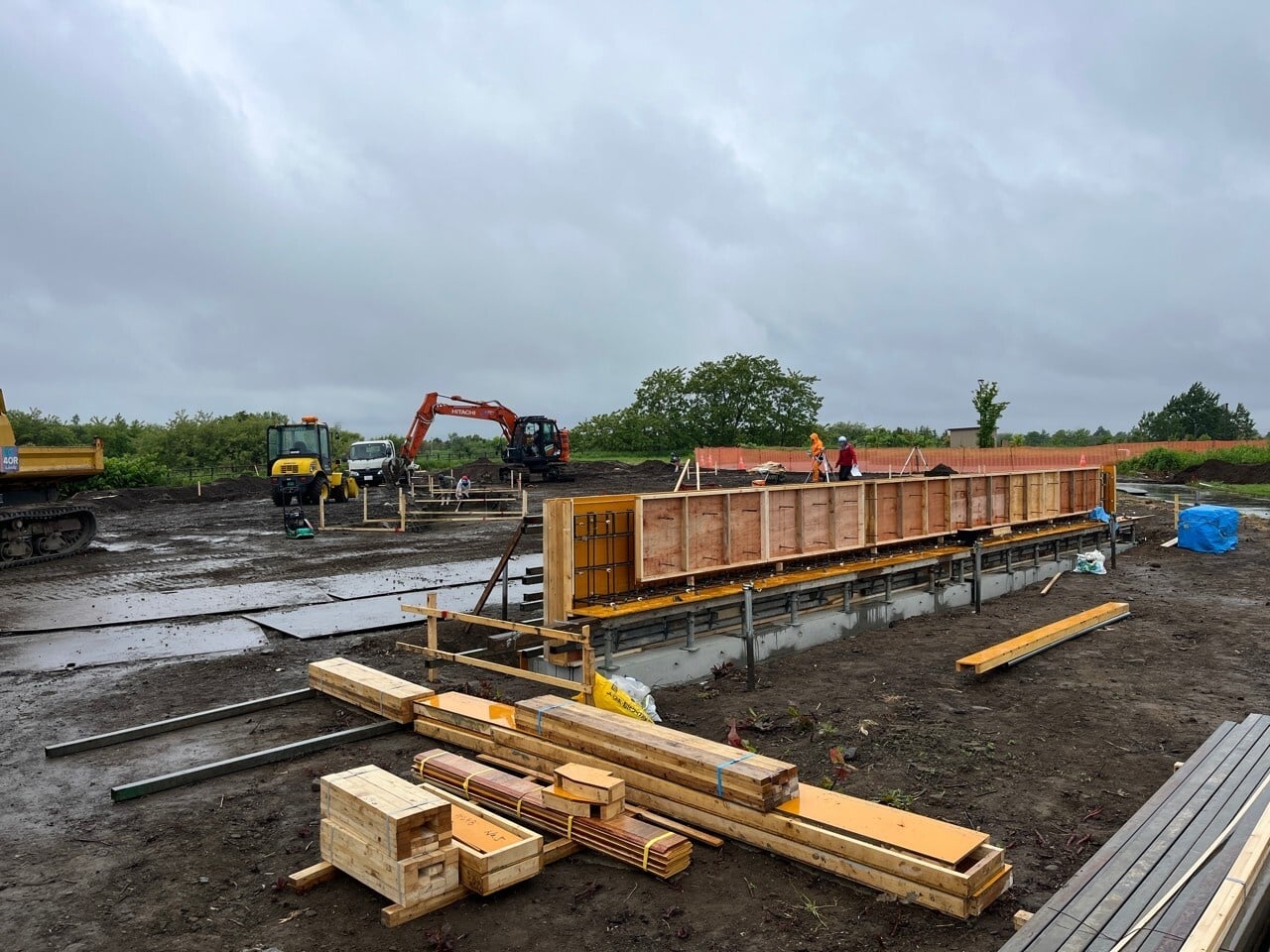

生コンクリート打設に向けて設置しています
現場監視カメラ設置

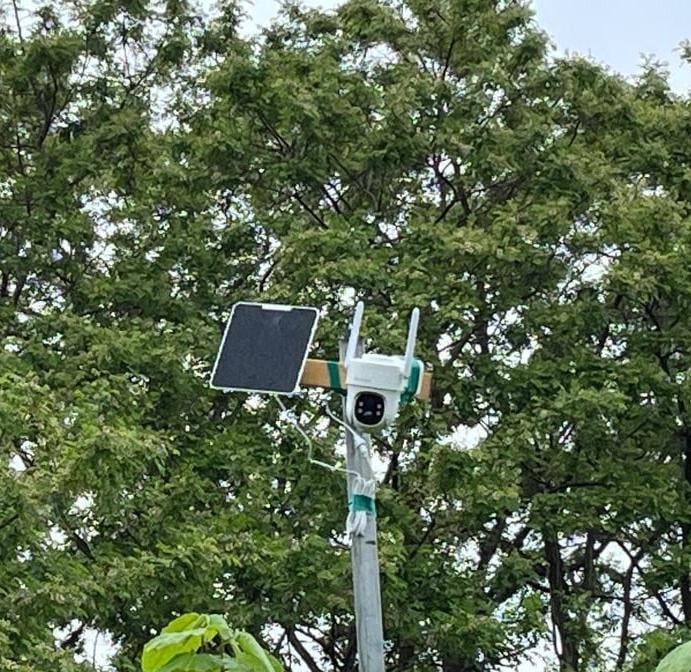

災害に備えて監視カメラを設置しています

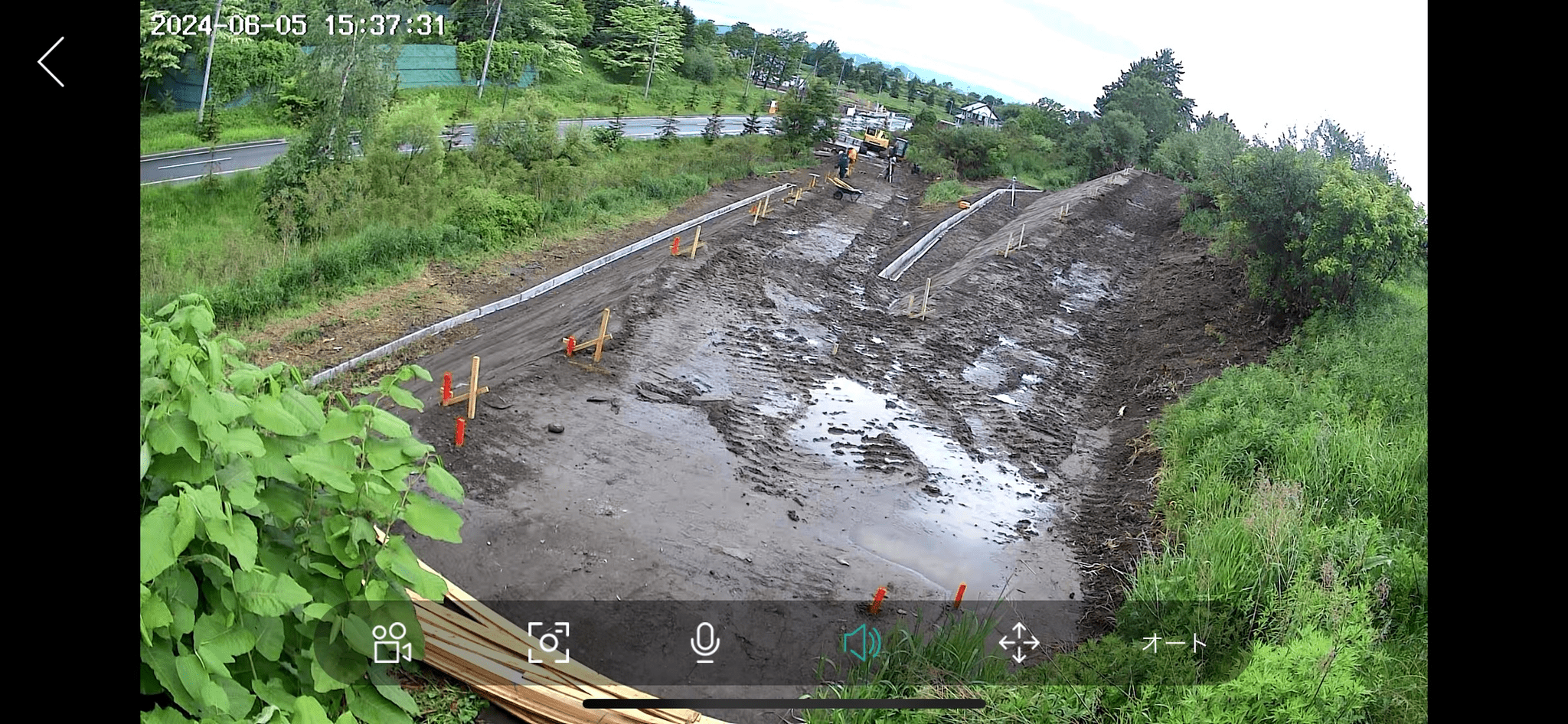

現場監視カメラ映像
こんな感じで写っています
軽量盛土材搬入

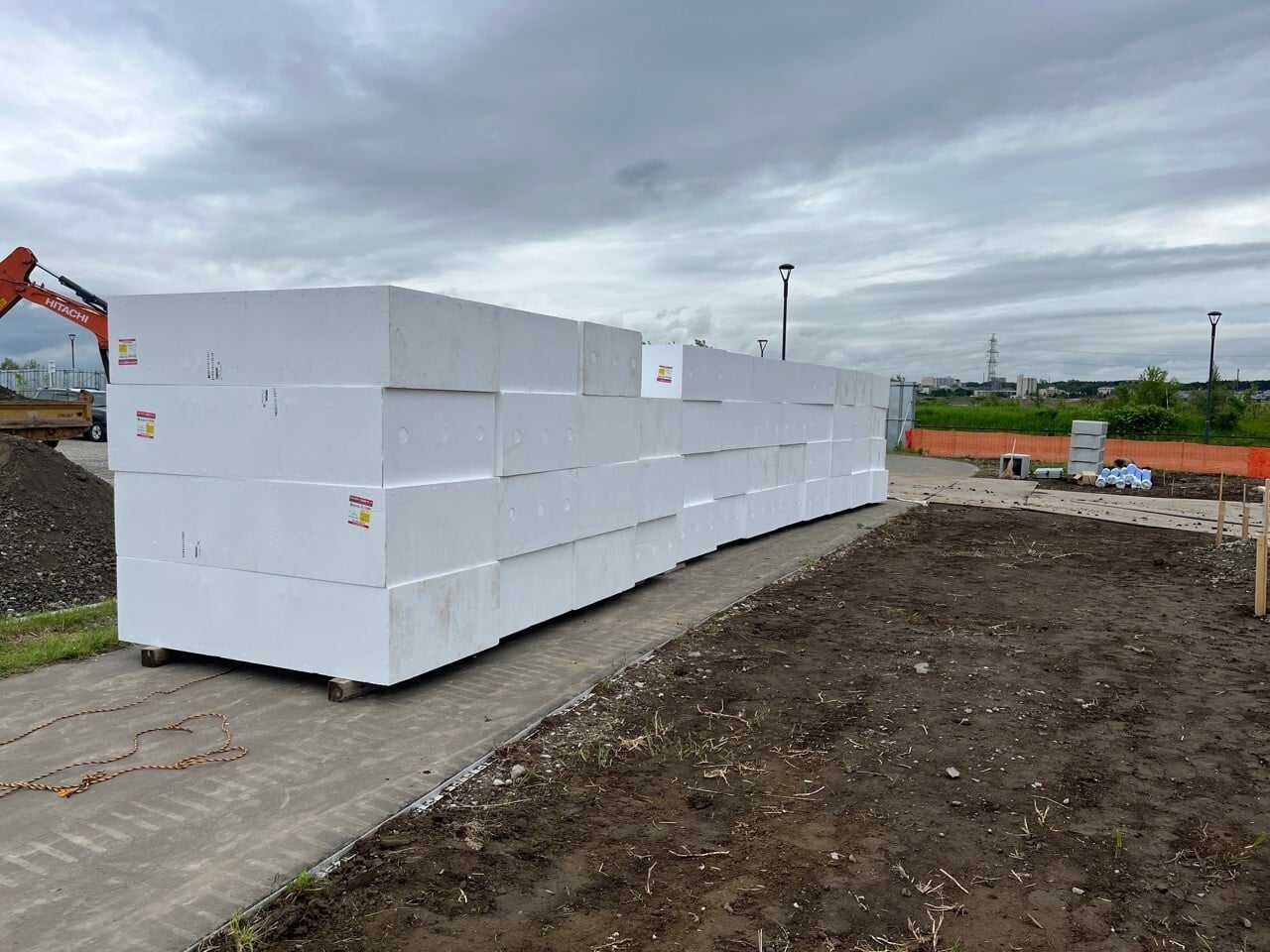

この公園は地盤が弱く重いものを作ると沈んでしまうので、発泡スチロールブロックで基礎部の軽量化を図ります
軽量盛土材敷設状況

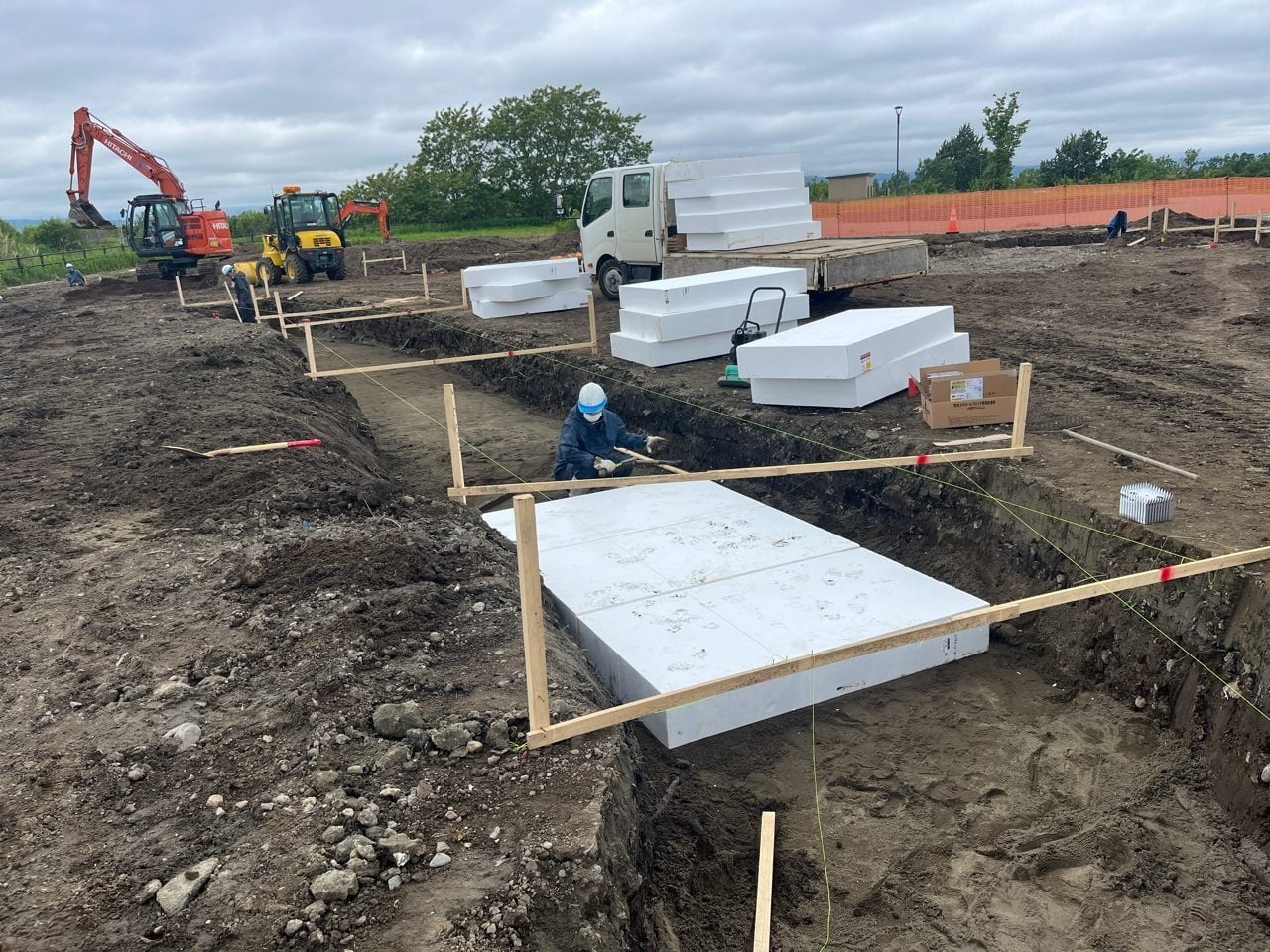

こんな感じで地盤の床に敷き詰めています

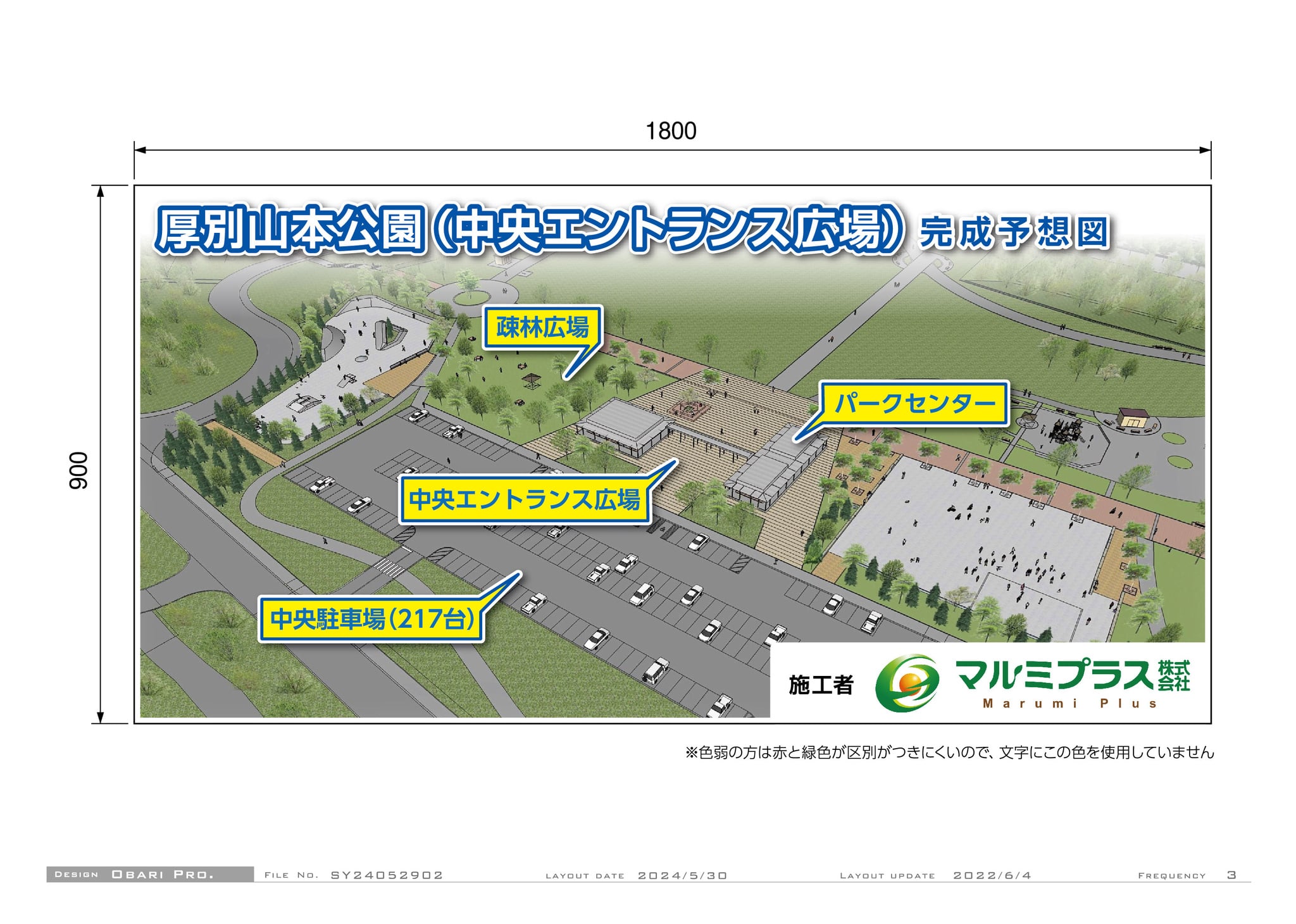

完成予想図案完成!!
完成予想図案が完成しました
完成予想図設置①

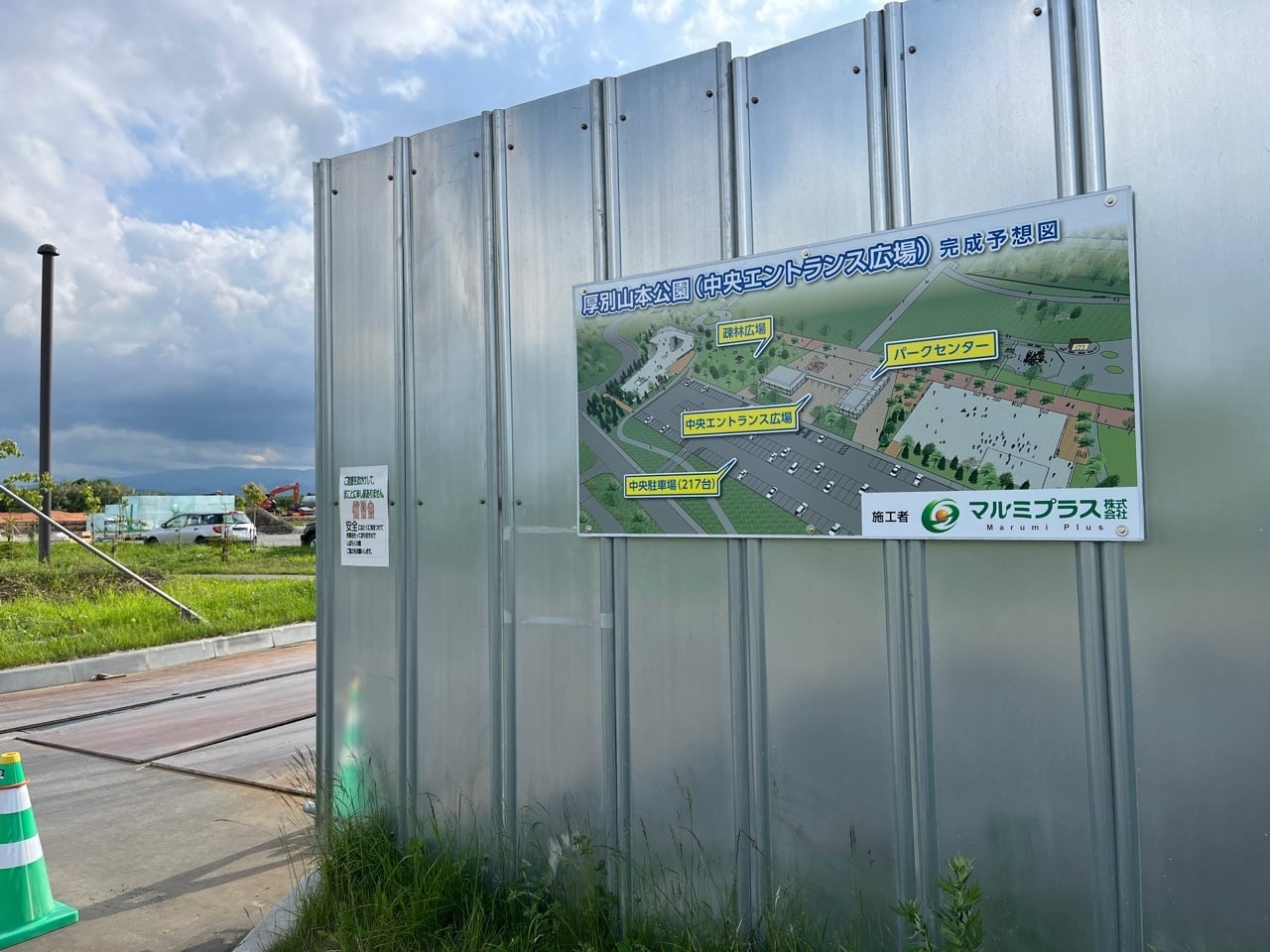

工事内容が分かるよう作成してみました
完成予想図設置➁

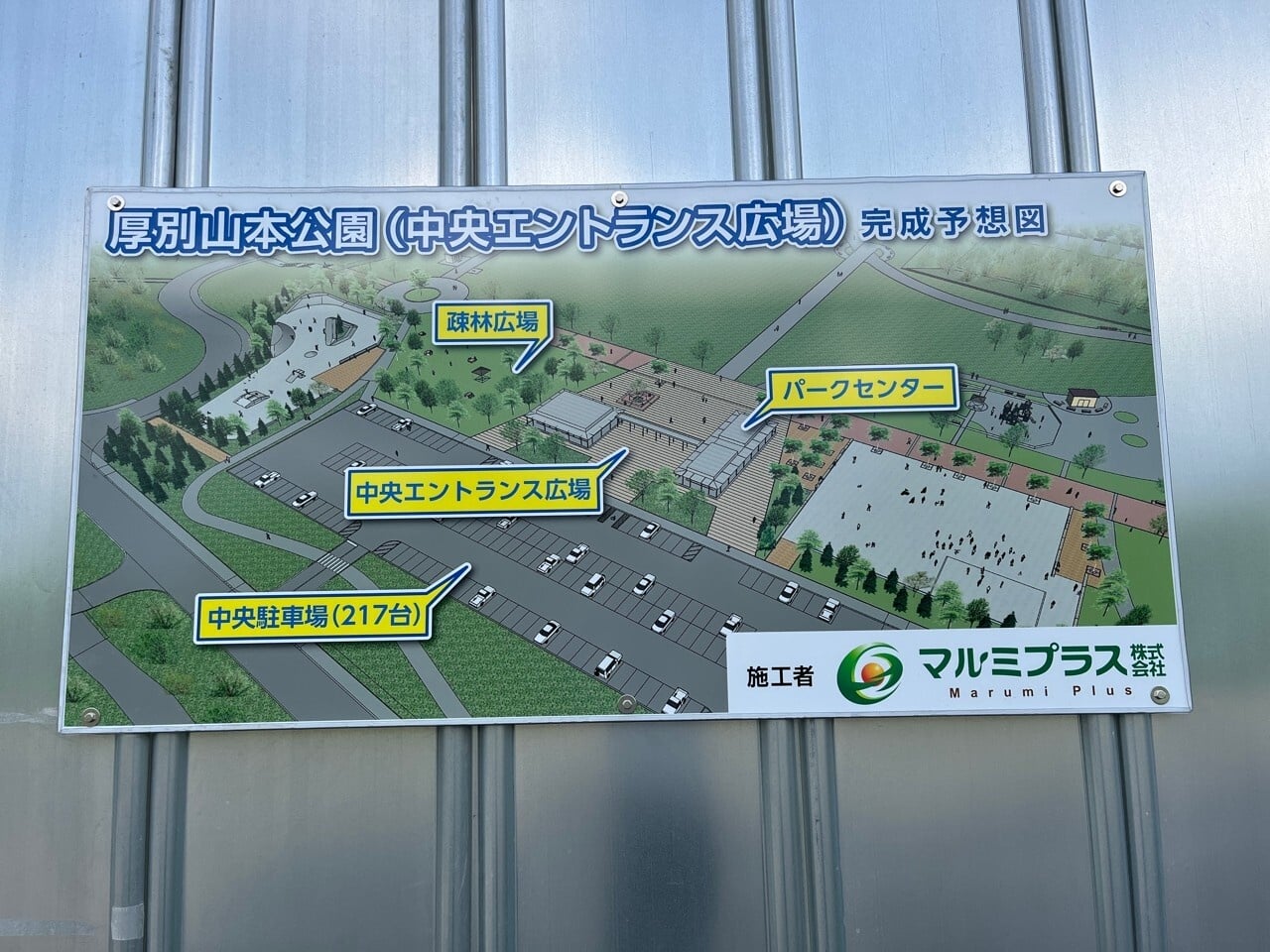

駐車場も広くなるので利用者が増えると良いな
若手育成①

当現場は新人研修を行っています

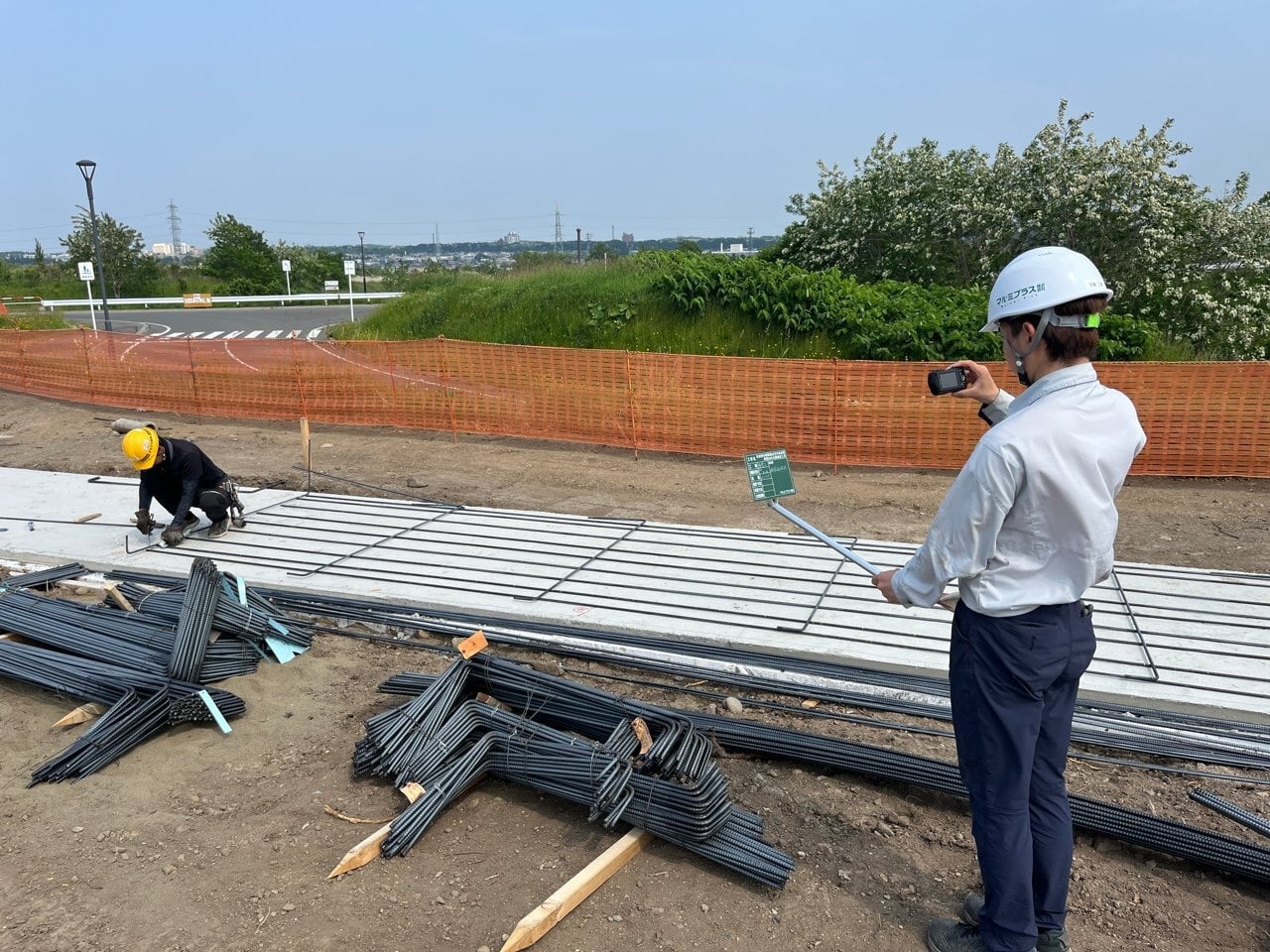

若手育成➁
覚えることが多くて

L型擁壁、一つ目完了しました
軽量盛土材設置中!!

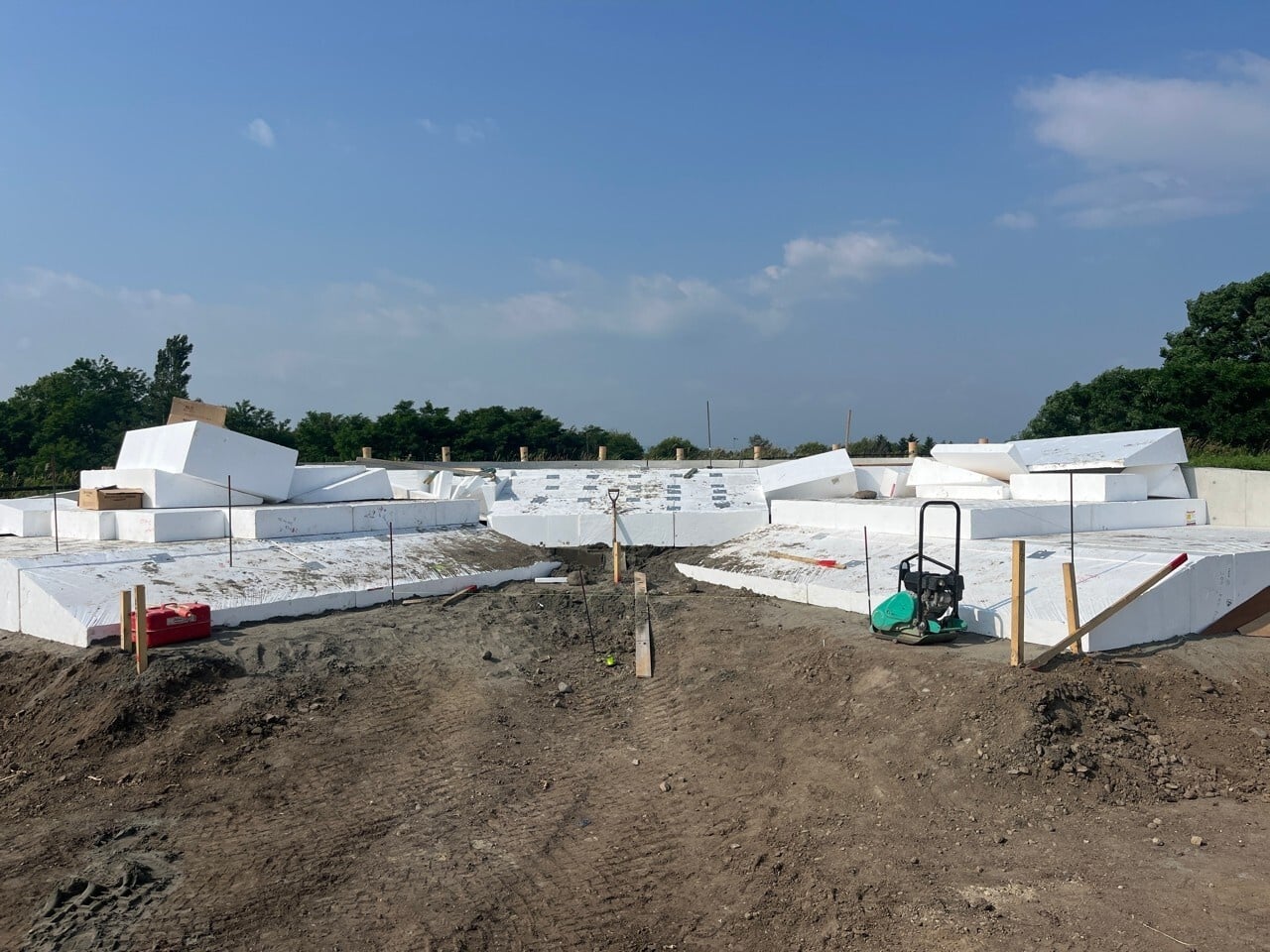

地盤が軟弱な為、現場打ち遊具の軽量化を図っています。 土砂の1/60の重さしかないのですが強度は高いです
南面スロープも形が見えてきました

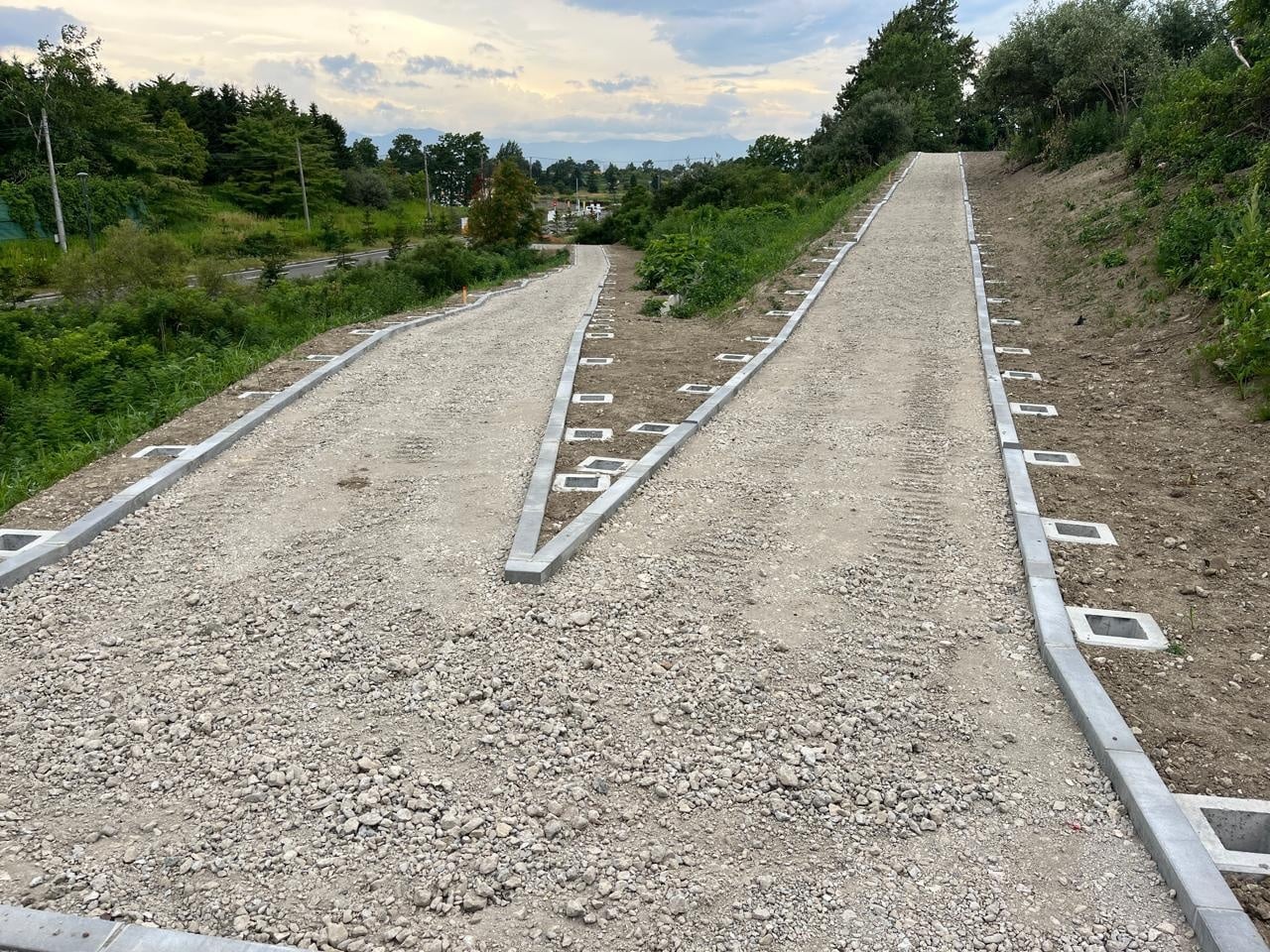

南面スロープも路盤と縁石が設置され、形が見えてきました。緩やか~なスロープになりました
インタロッキングブロック舗装施工中!!
インターロッキングブロック舗装も順調に施工中です
だんだん形が見えてきました

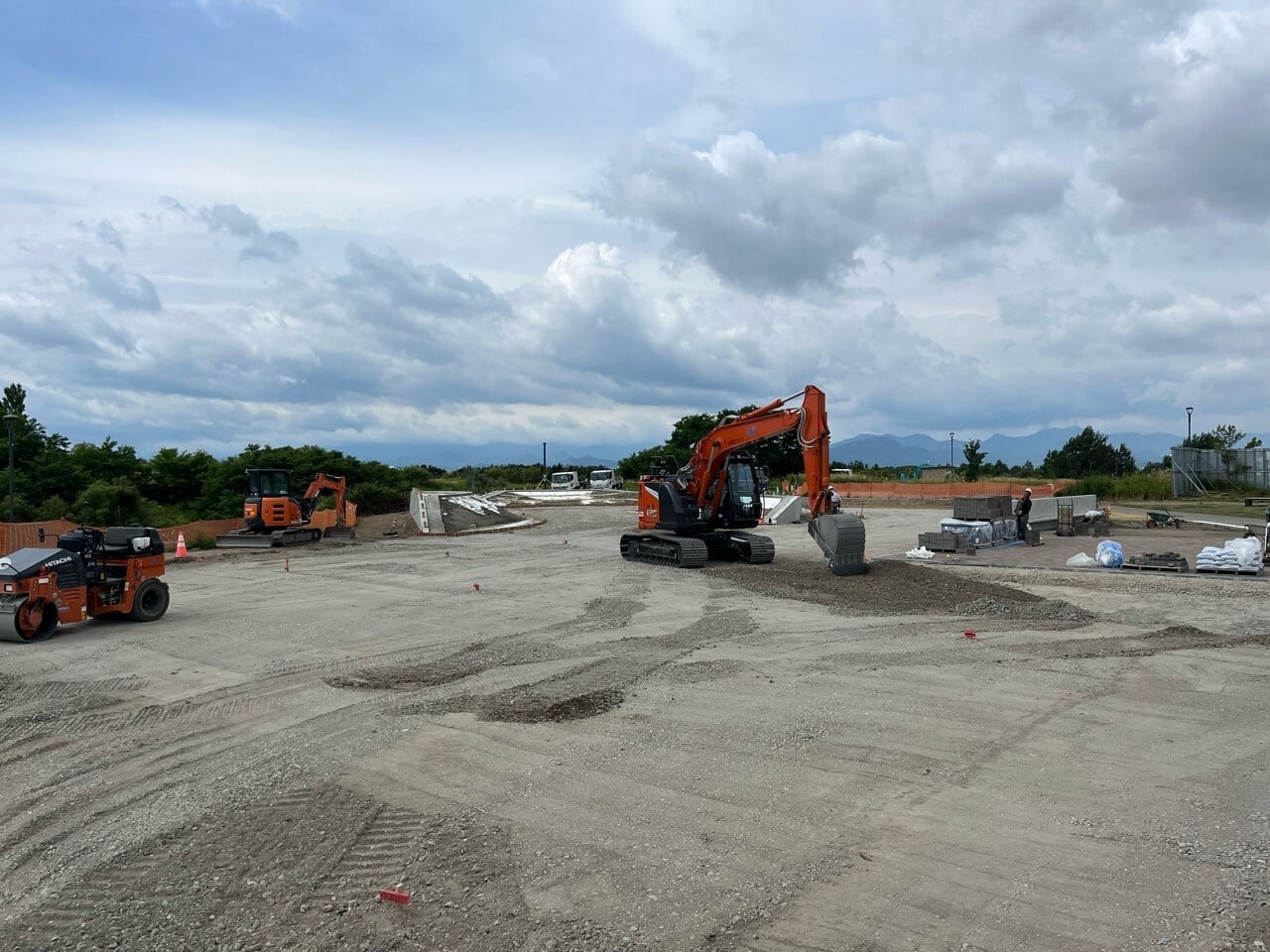

擁壁部とバンク部の基礎が完成してきてだんだん形が見えてきました

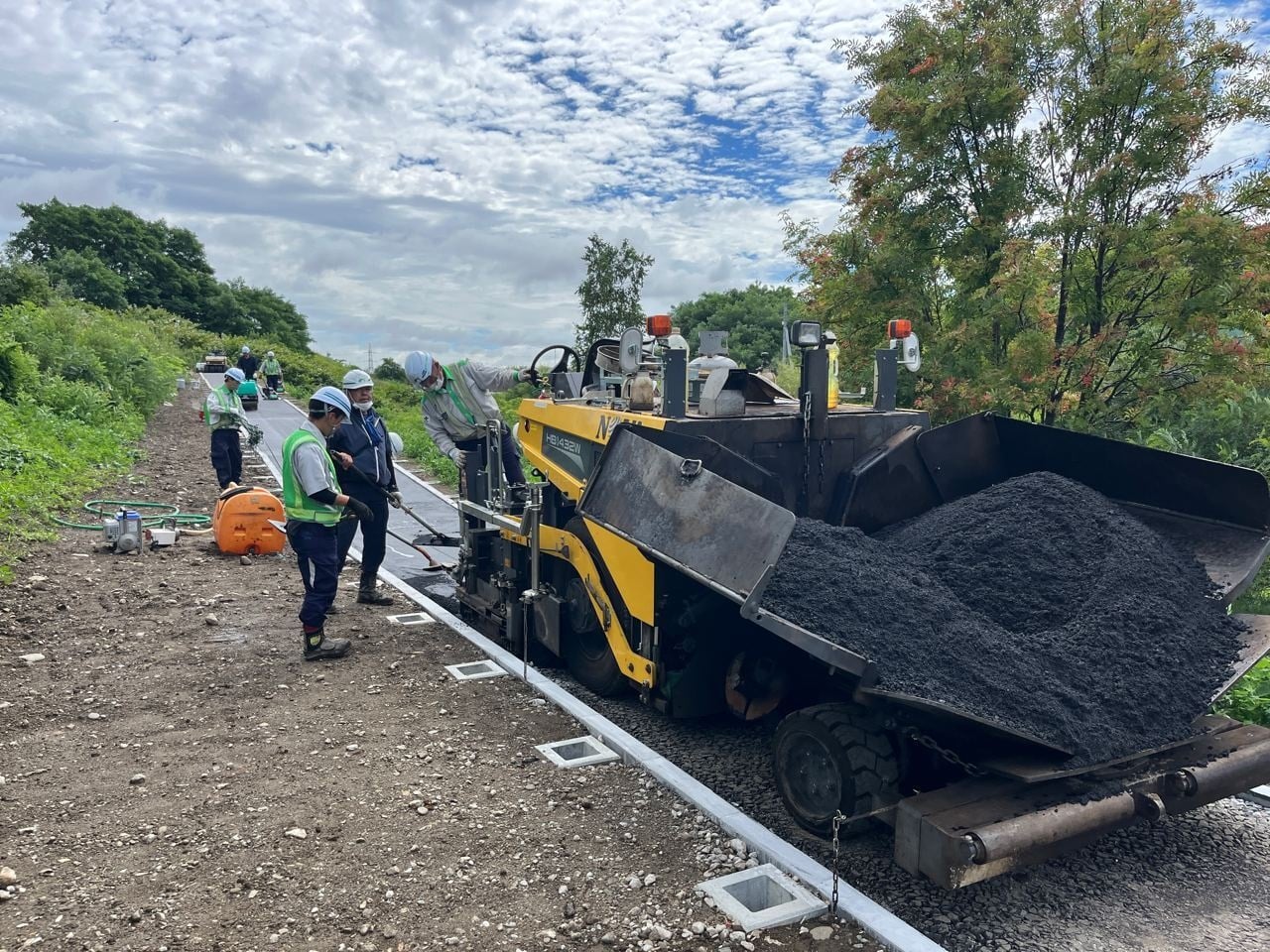

スロープのjアスファルト舗装が始まりました
狭く、傾斜がある園路なので、舗装作業は大変でした
工事情報QRコードを掲示しました
QRコードでホームページを開くと工事の状況が分かります
バンク表層コンクリートが始まりました
下地のコンクリートが完了して、メインの工種!! バンク表層コンクリートが開始しました。 まだ準備段階ですが、夏季休暇前に試験施工します
バンク表層コンクリート完了!!平坦部コンクリート打設しています
バンク部コンクリートも終わり、平坦部コンクリートも順調に進んでいます
種子吹付を行っています

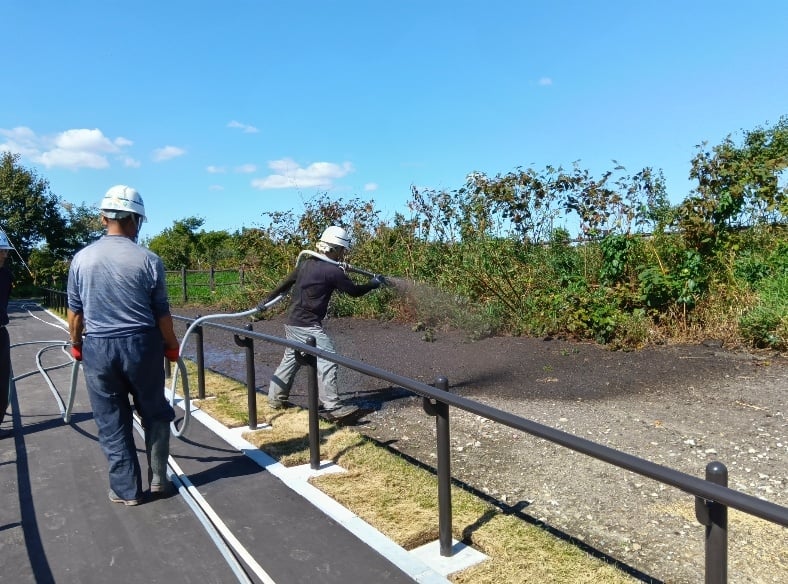

スロープ部、仕上げの種子吹付を行い完了‼ 10月末までには発芽すると思います
中央エントランス広場インターロッキング舗装
場所にあう感じできれいに仕上がってきました
バンク部完成しました

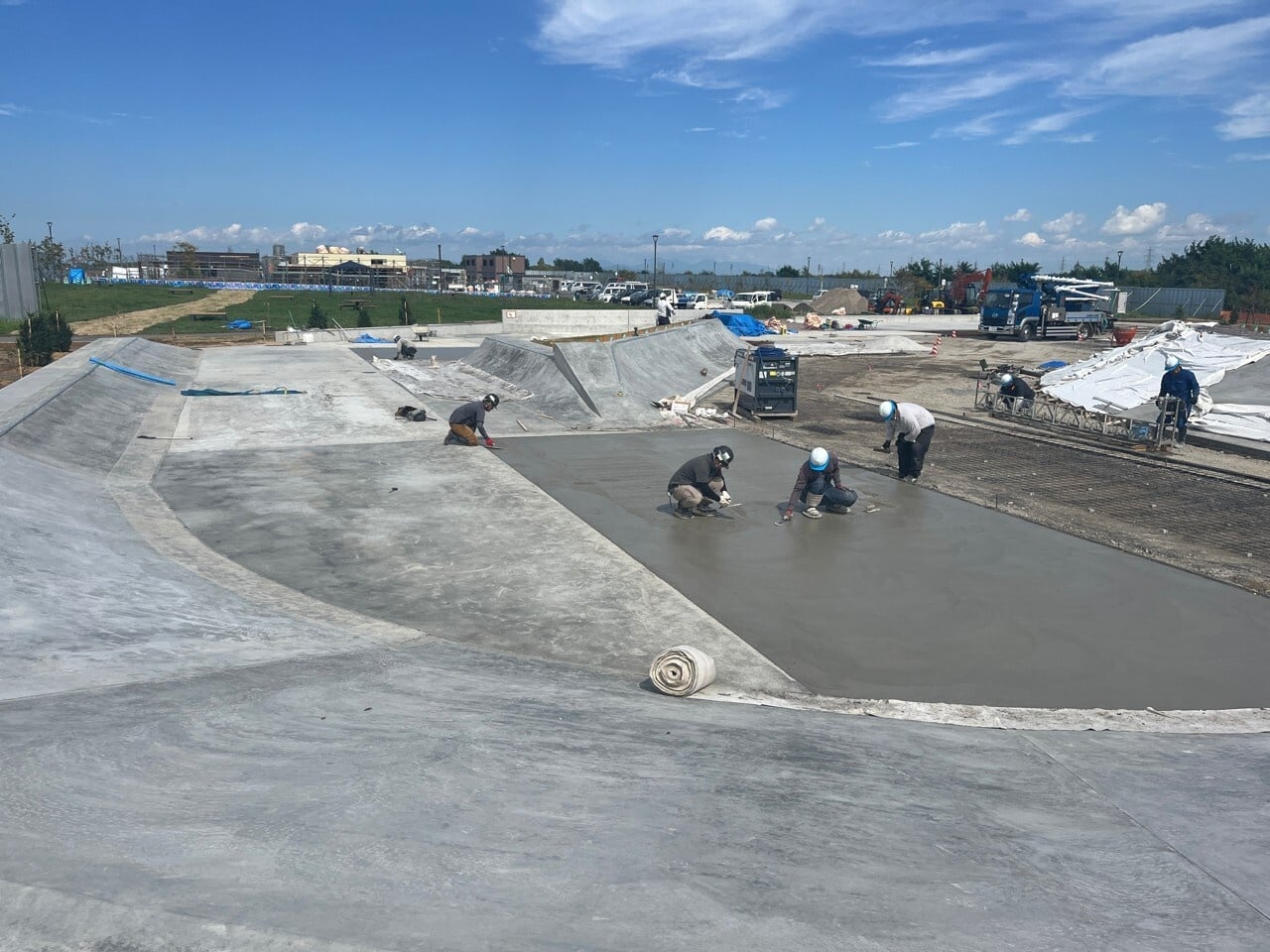

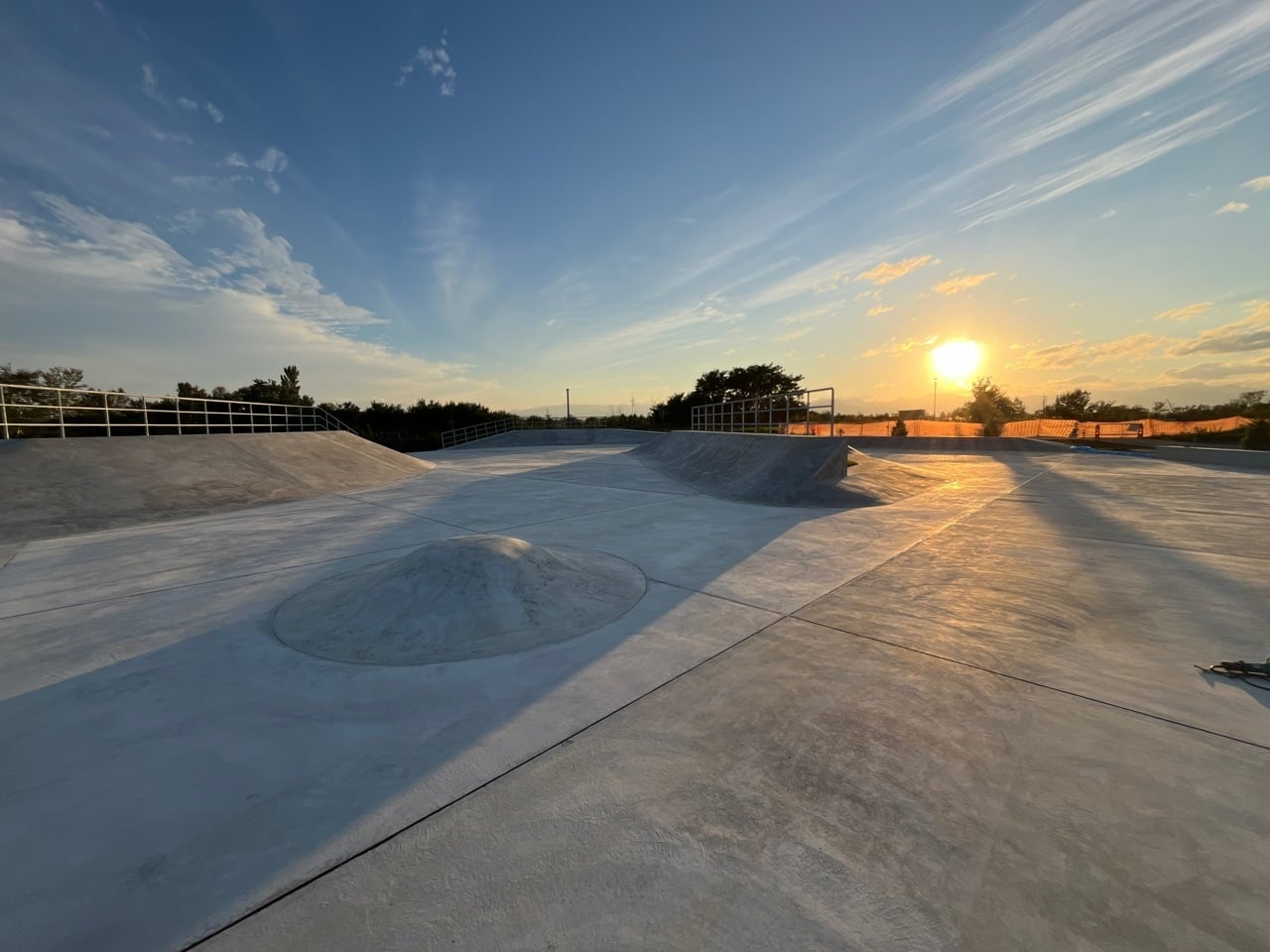

バンク部完成し、あと少しで平坦部も完成です。いい時期に完成出来て良かったです
最後の平坦部コンクリート打設‼

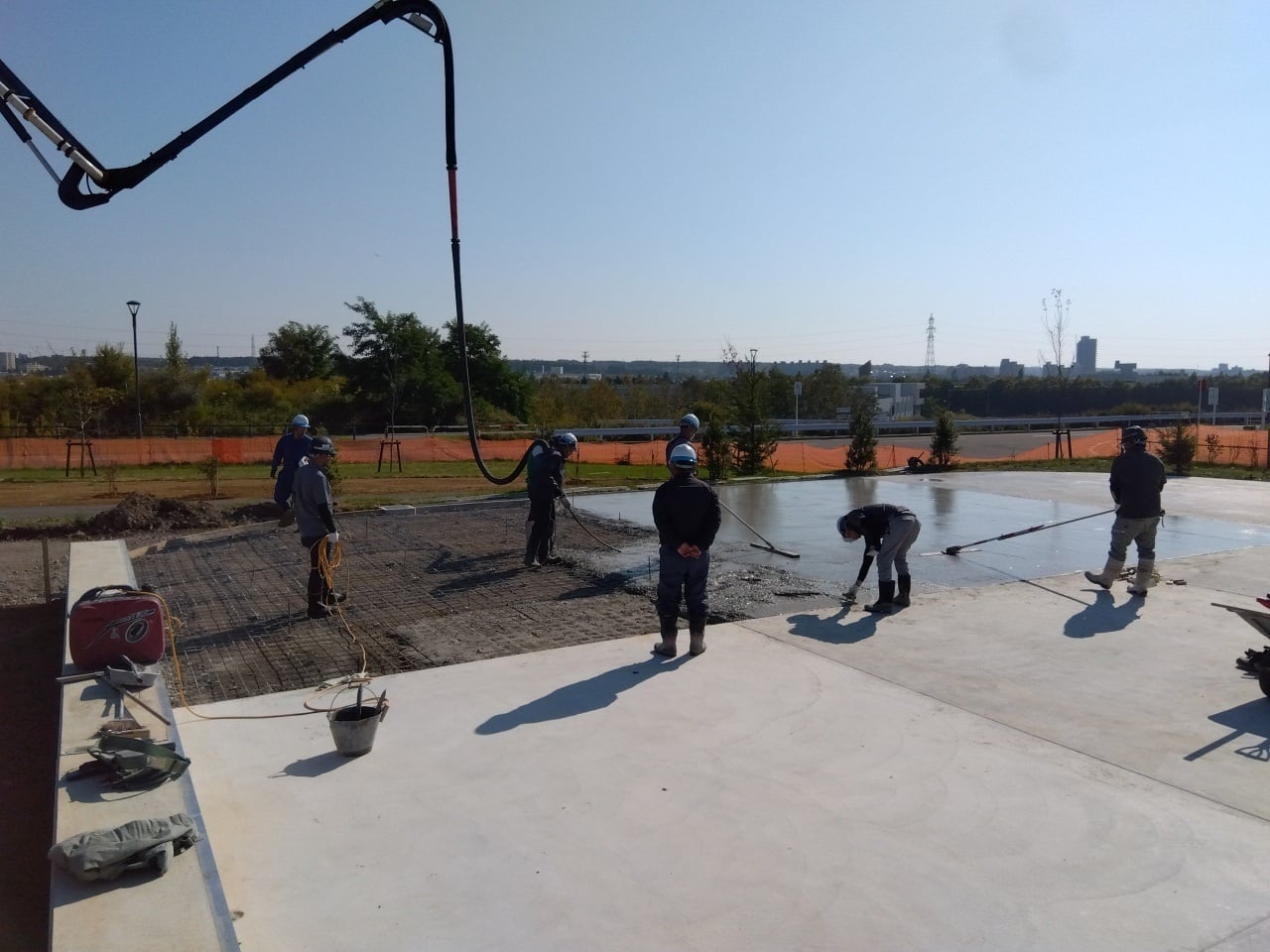

無事、1,750m2最後の打設が完了‼ 良い仕上りでした
セクション設置

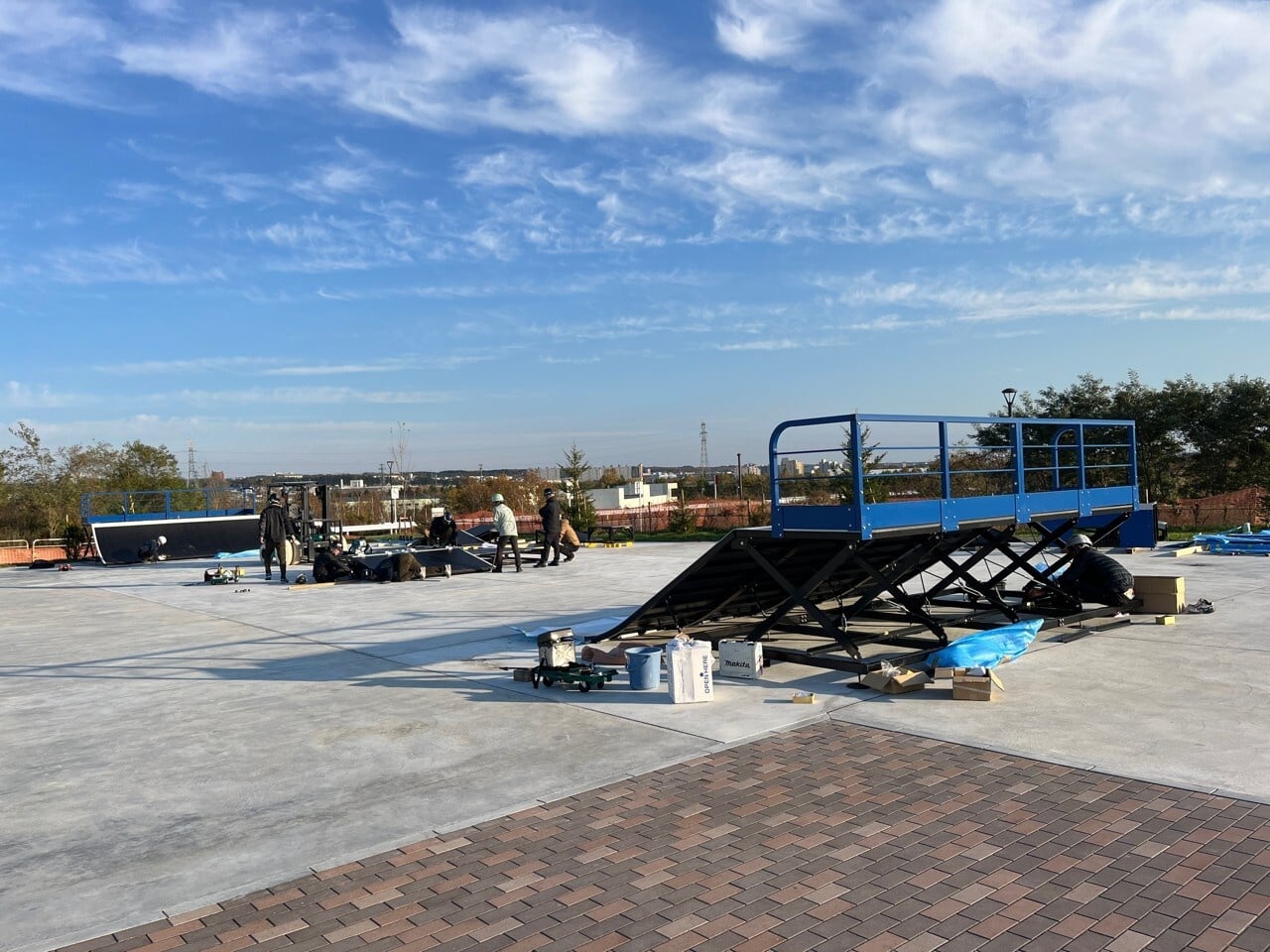

平坦部コンクリートも完了し、良いよセクション設置作業を開始しました
屯田西公園施設改修工事

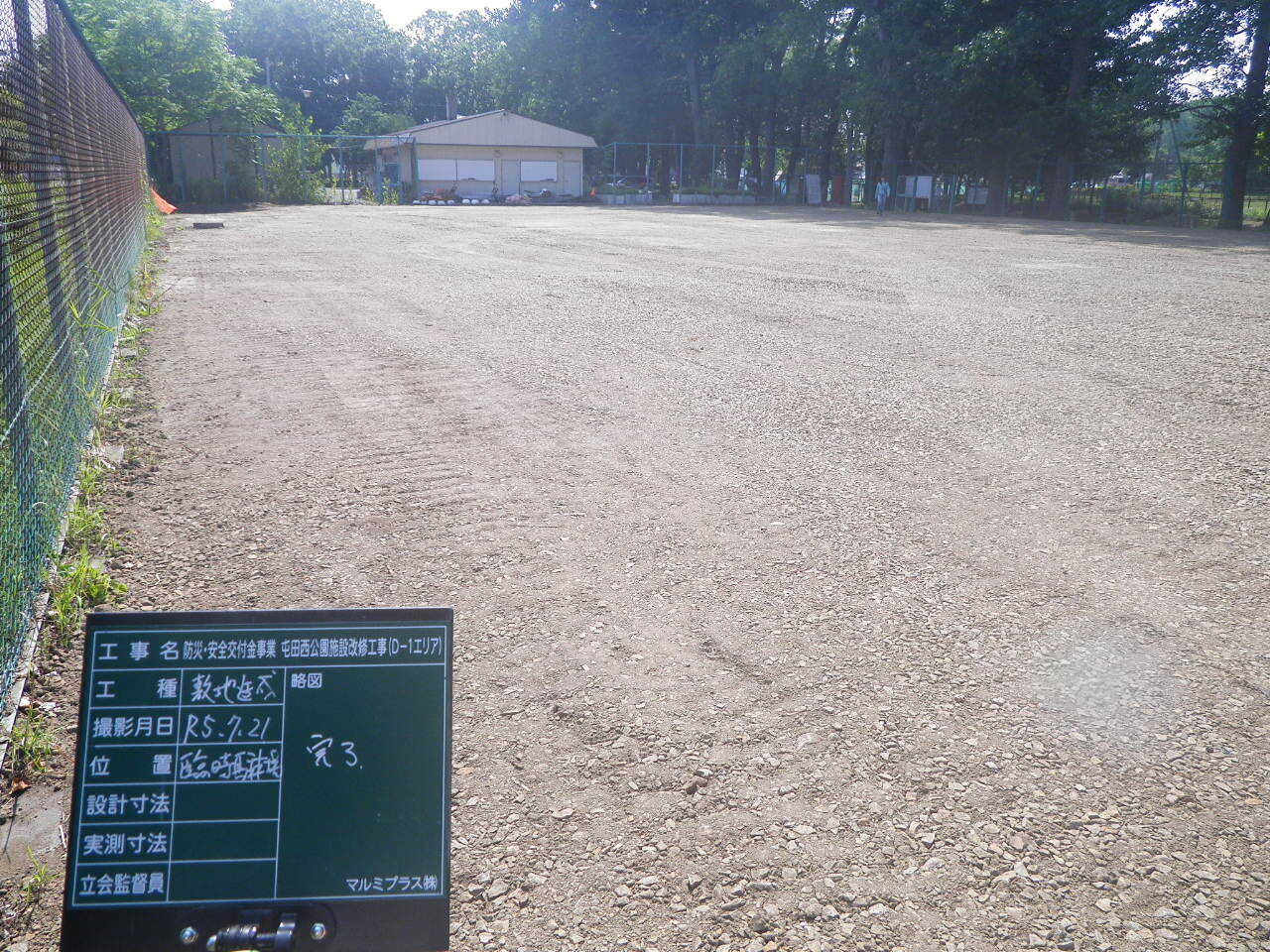

敷地造成(臨時駐車場)

雨水排水路
トラフ布設
ウッドチップ園路(型枠)

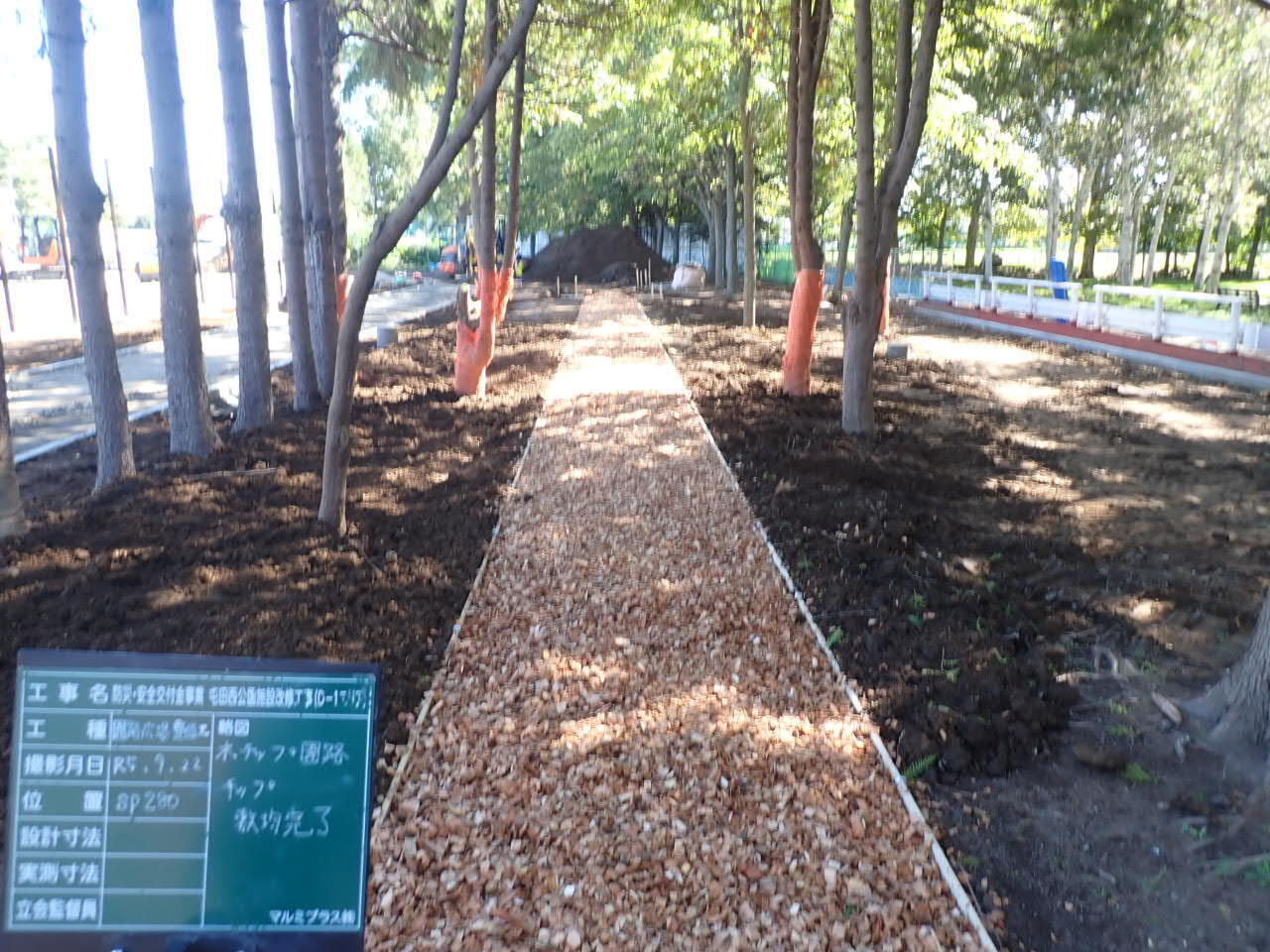

ウッドチップ敷均
土性改良

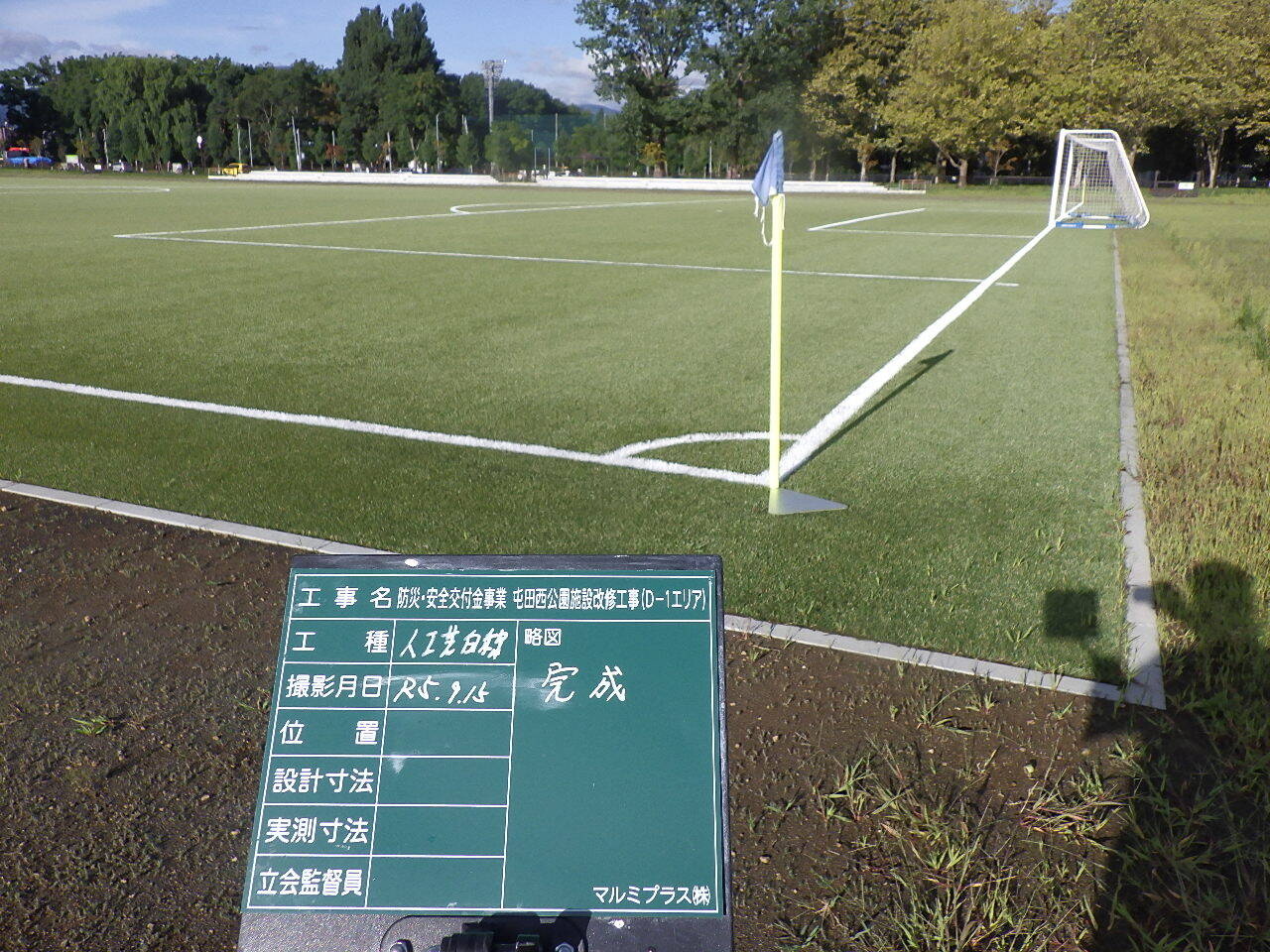

サッカー場(人工芝白線)

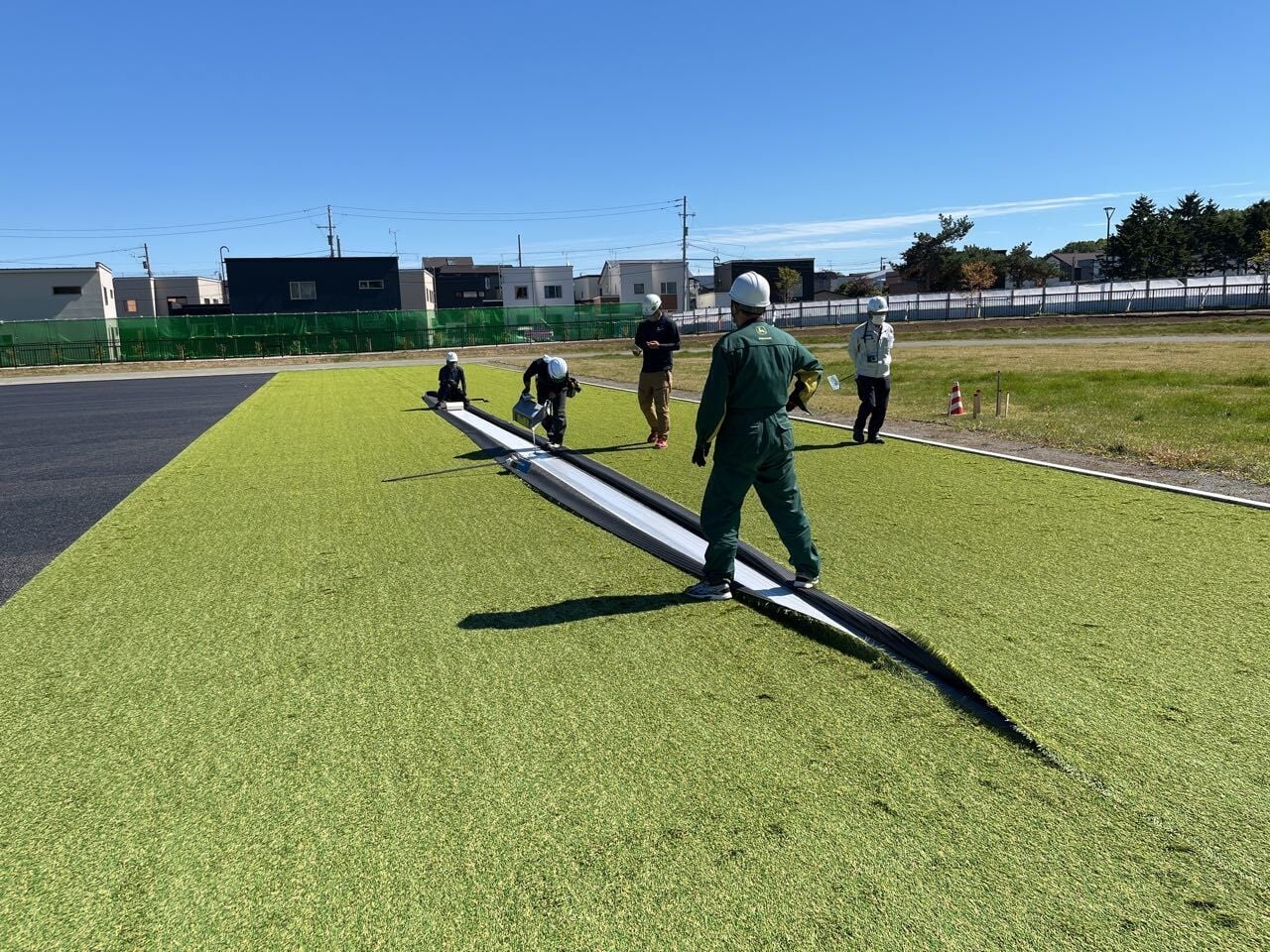

張芝工①

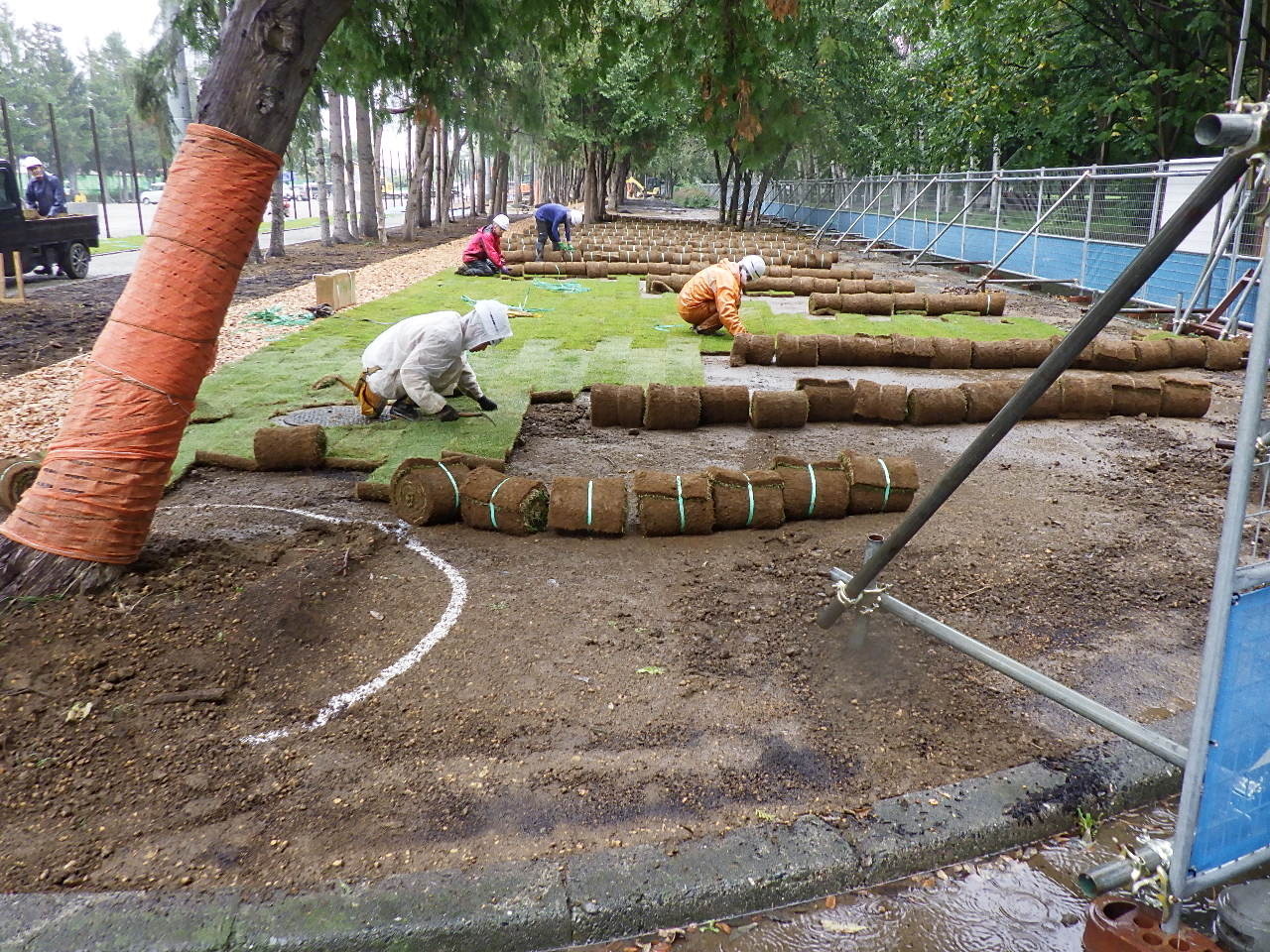

張芝工➁

シェルター(アンカー組立)

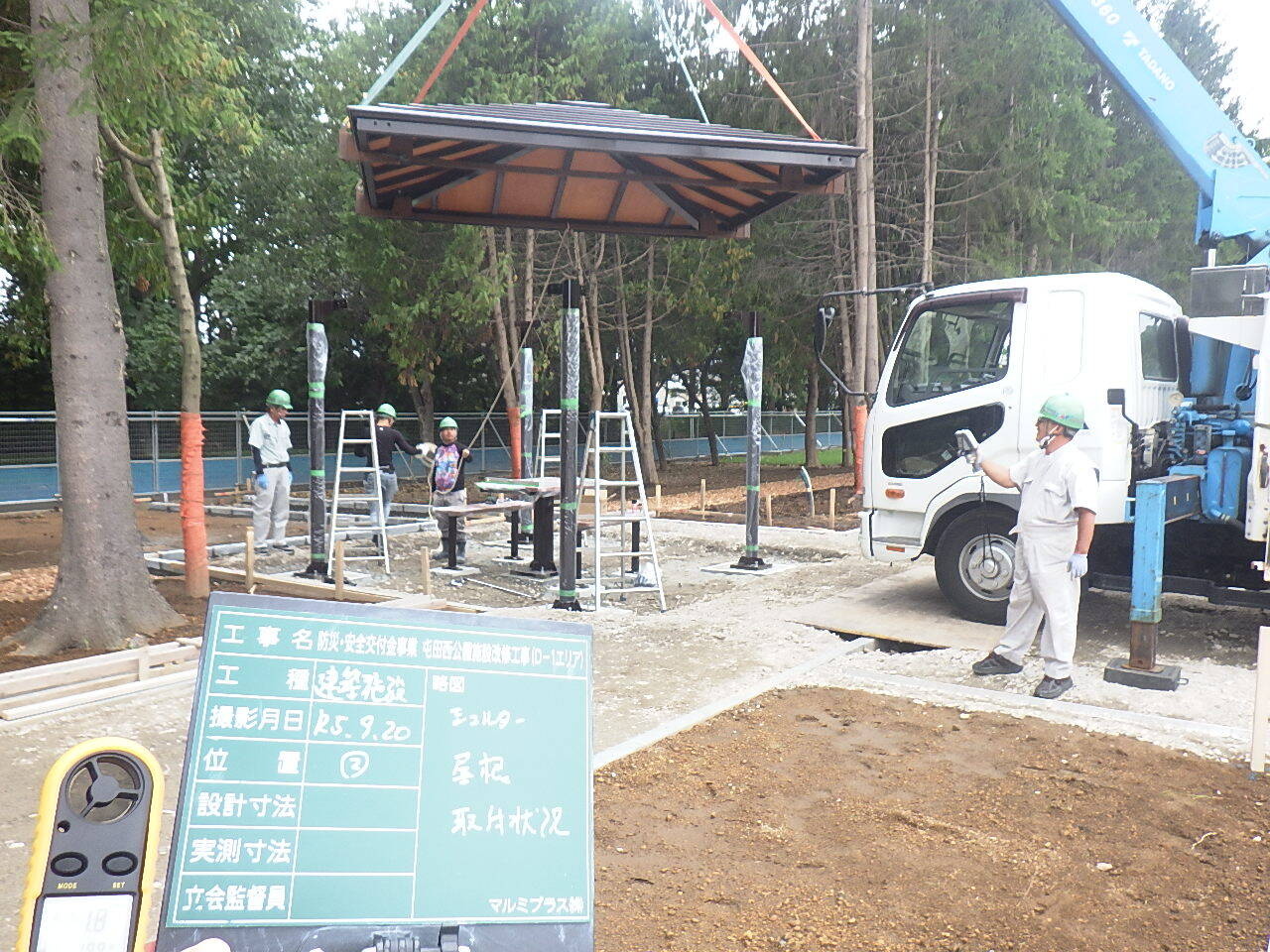

屋根取付

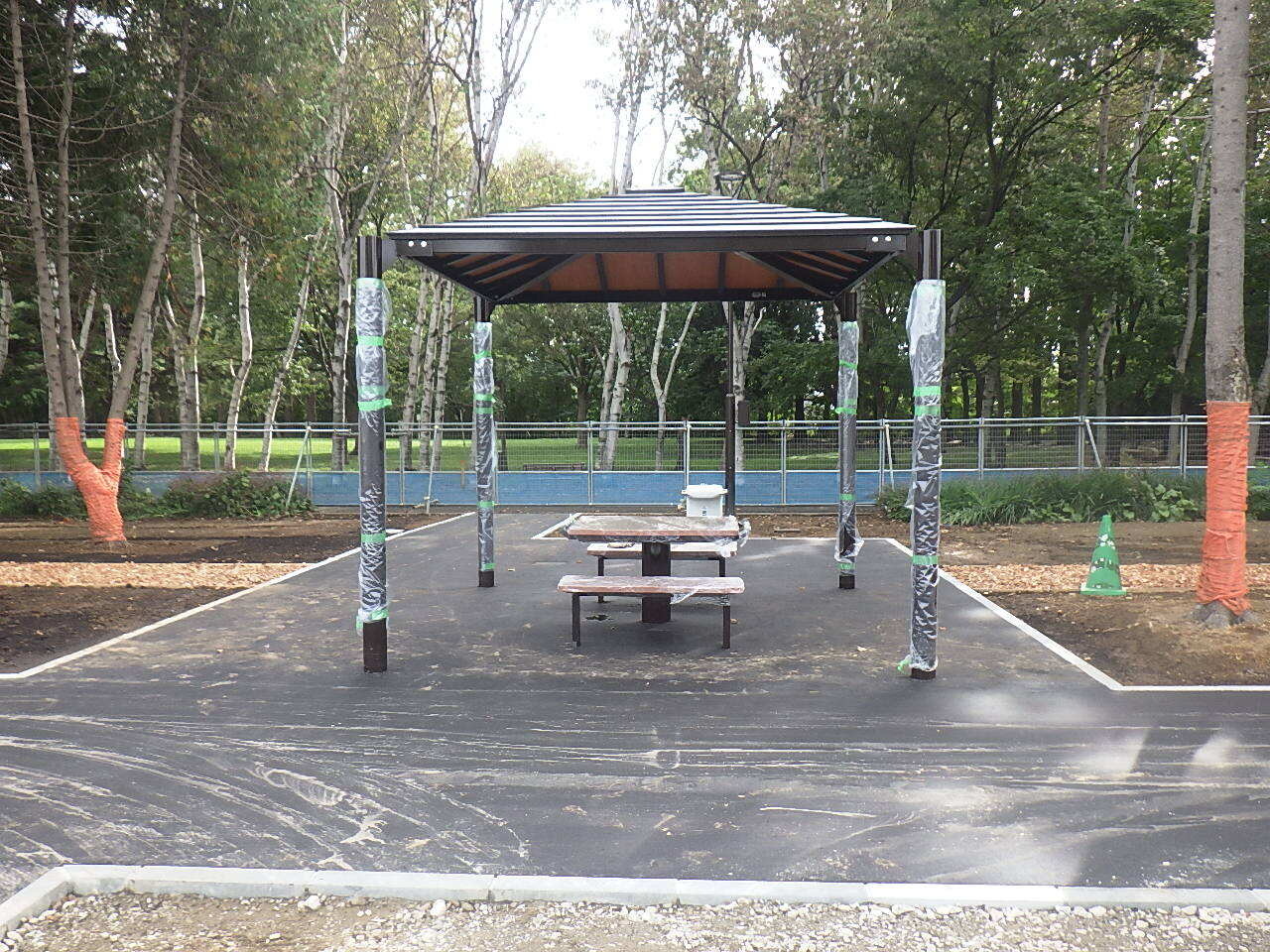

シェルター完成
園路広場整備

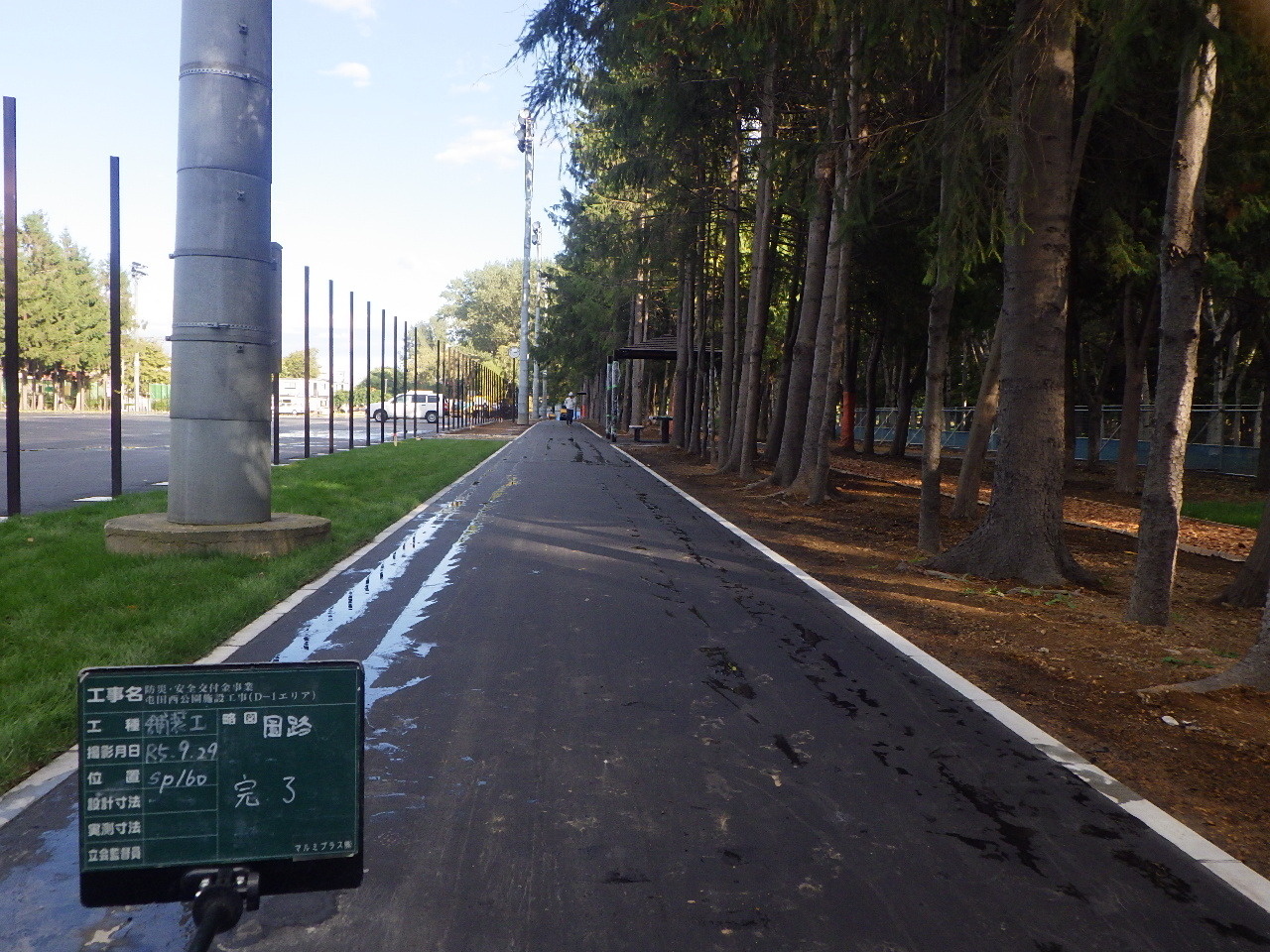

園路広場整備(舗装工)
園路広場整備完了
屯田西公園施設改修工事
外周柵基礎ブロック設置①

本日の気温31℃(現場測定) 暑い中、1個242kgあるブロックを作業員さんは一生懸命設置しています。
外周柵基礎ブロック設置➁

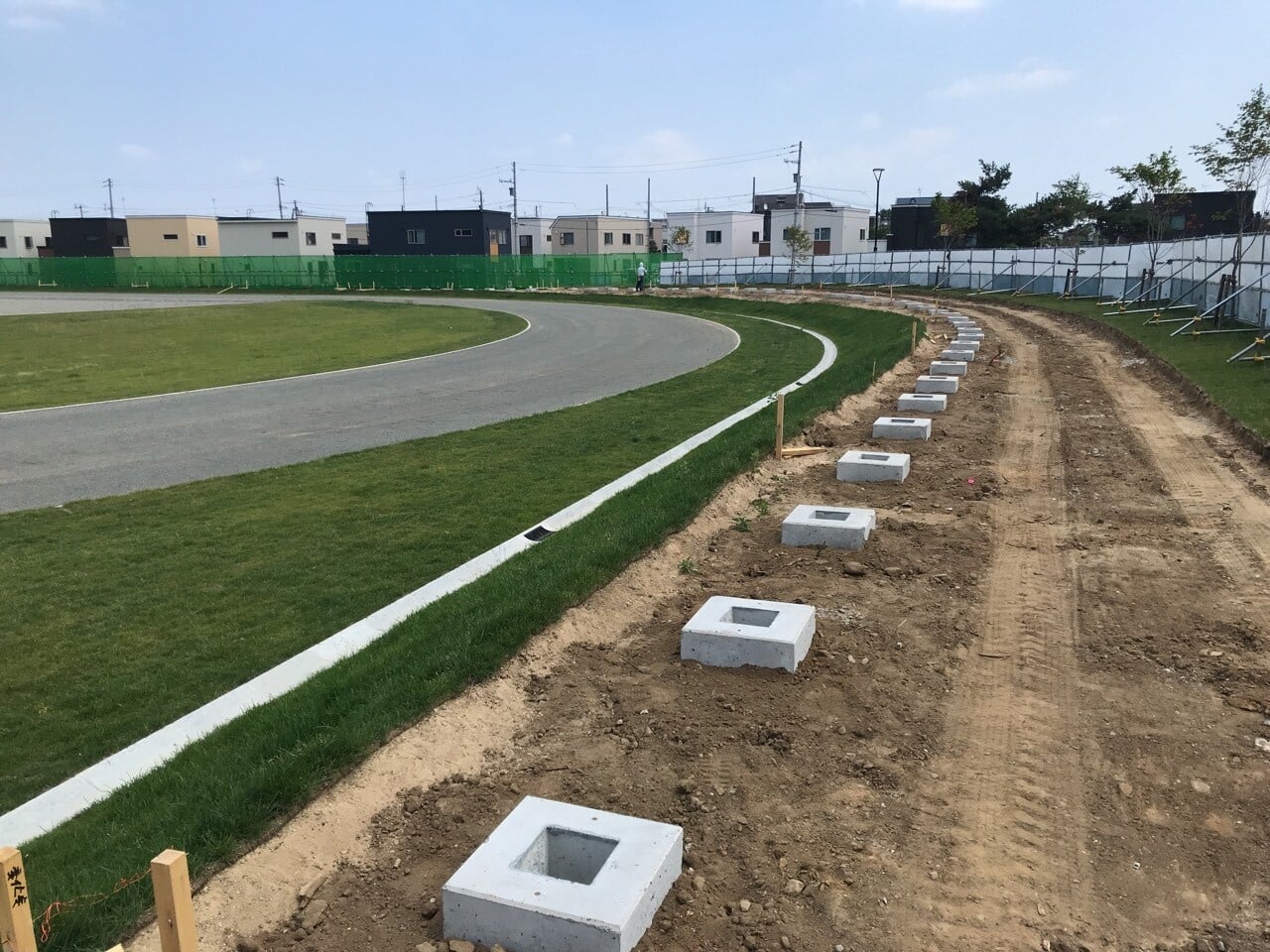

400mトラック外周に設置するので、全部で206個設置します。あと残り134個!! 先は長いです。
サッカー場舗装準備
人工芝下地時舗設
人工芝布設①
人工芝布設②
人工芝完成➀
人工芝完成②

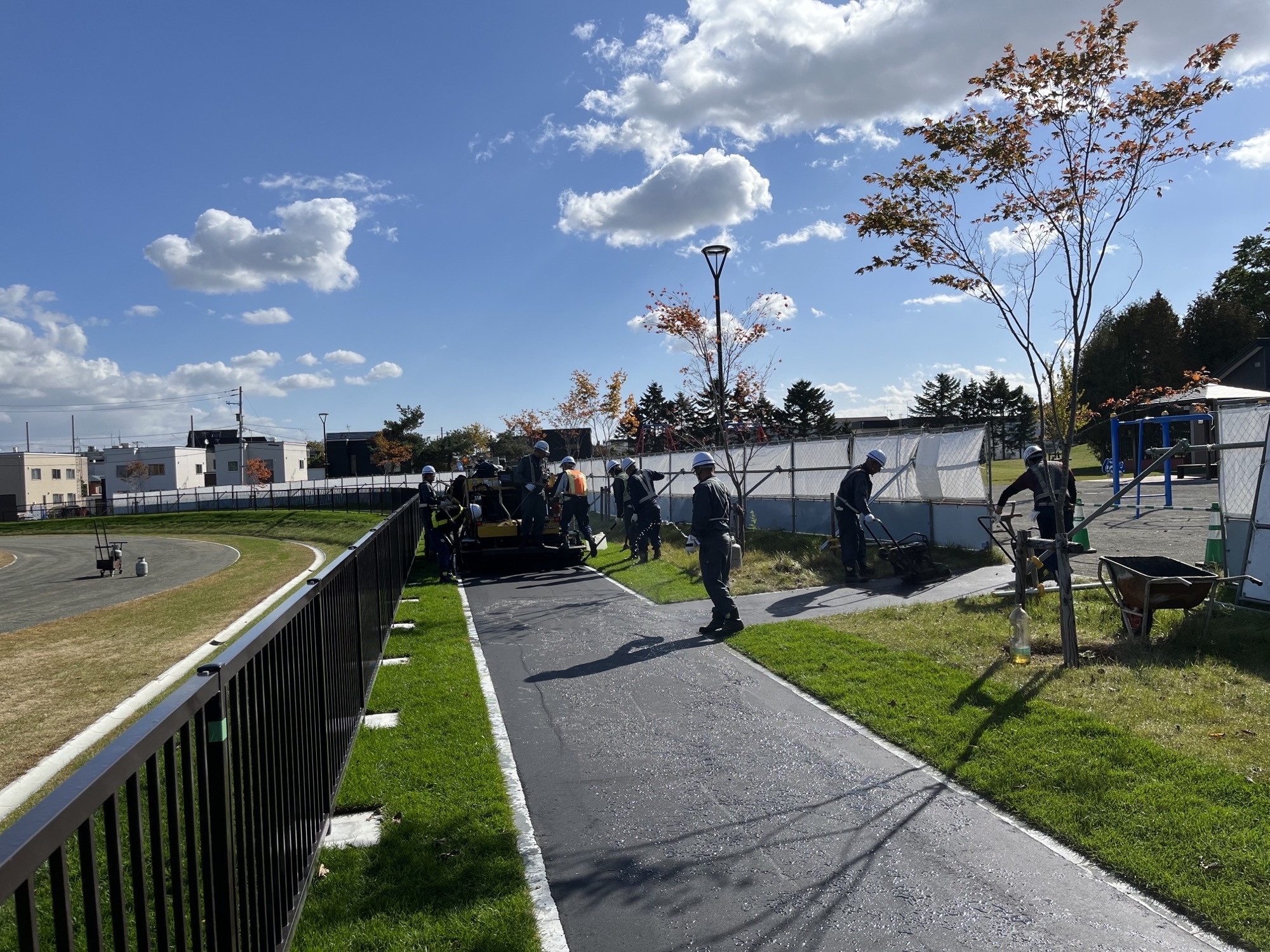

歩行用園路舗装中
農試公園施設改修工事
駐車場舗装工事①

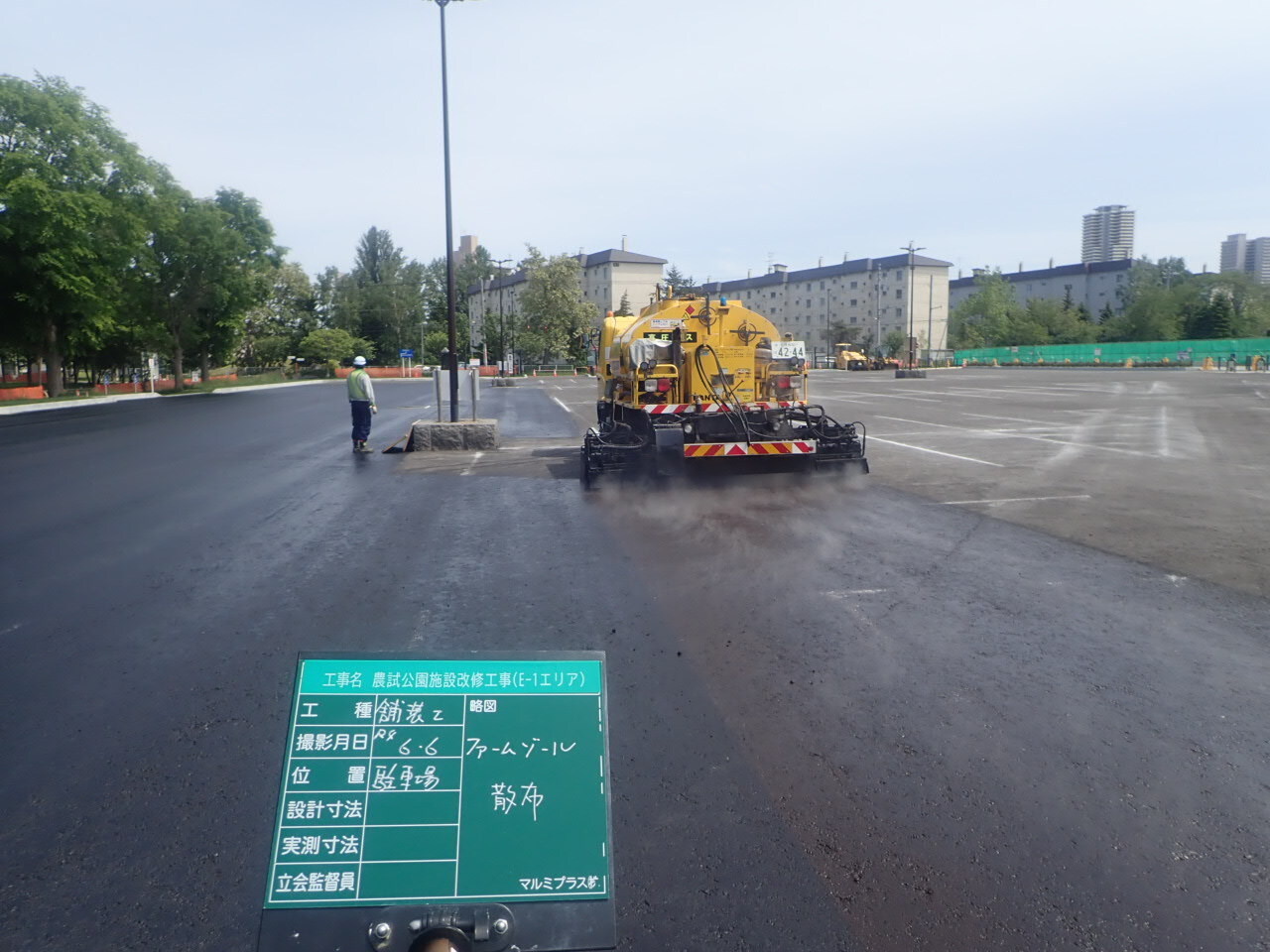

乳剤(接着剤)散布
駐車場舗装工事②
舗装型枠設置

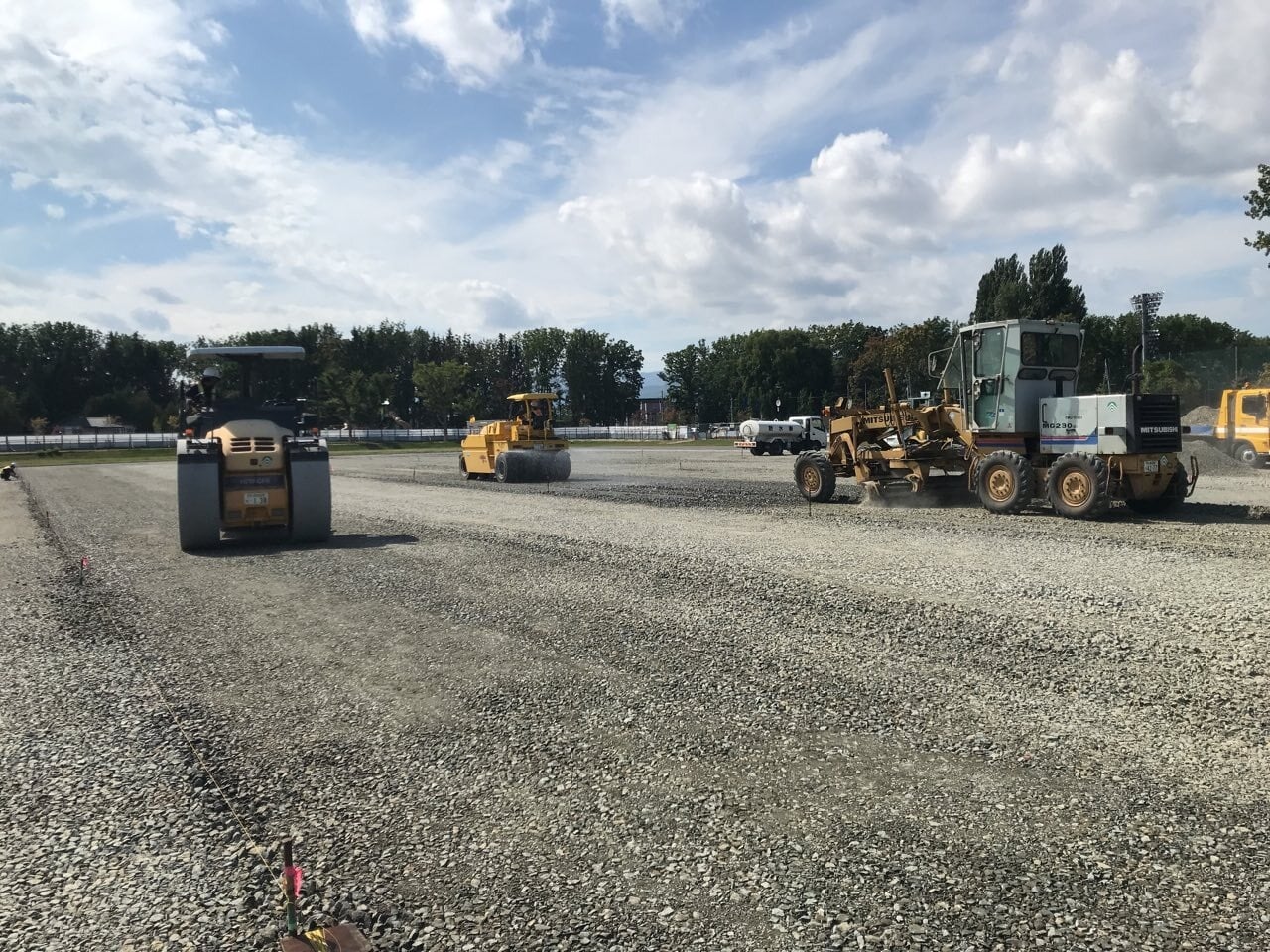

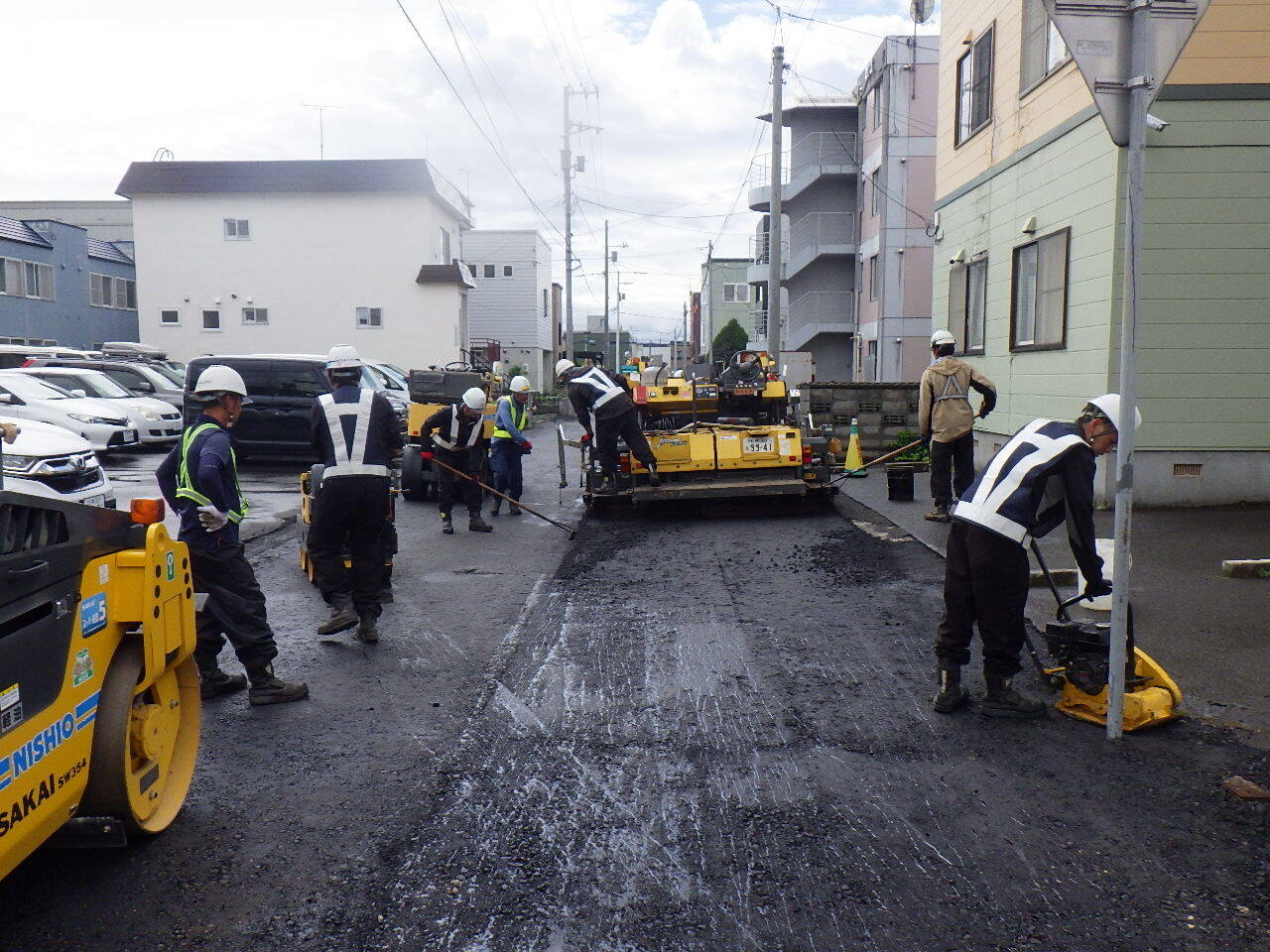

駐車場舗装工事➂

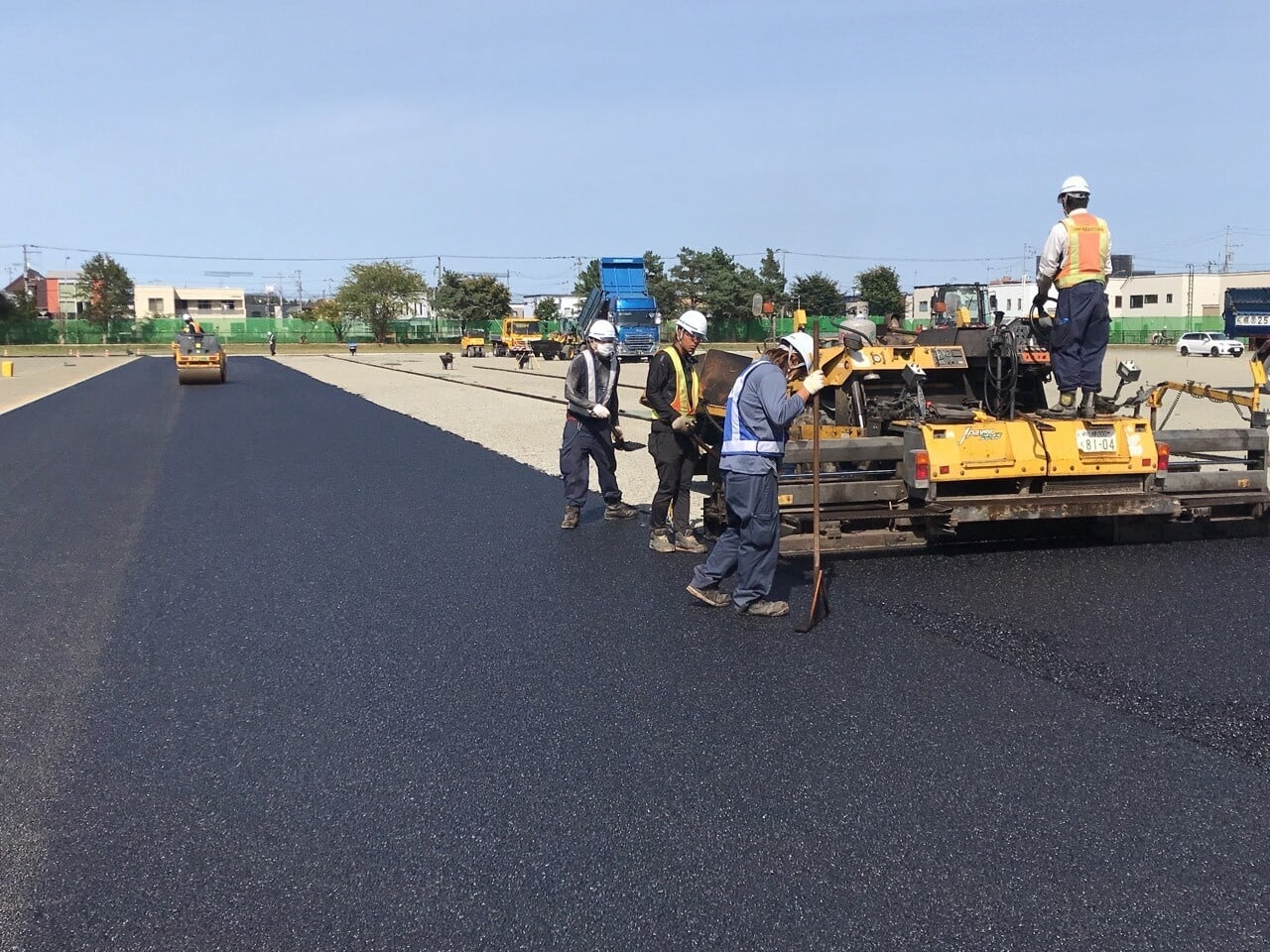

アスファルト舗装舗設
駐車場舗装工事④

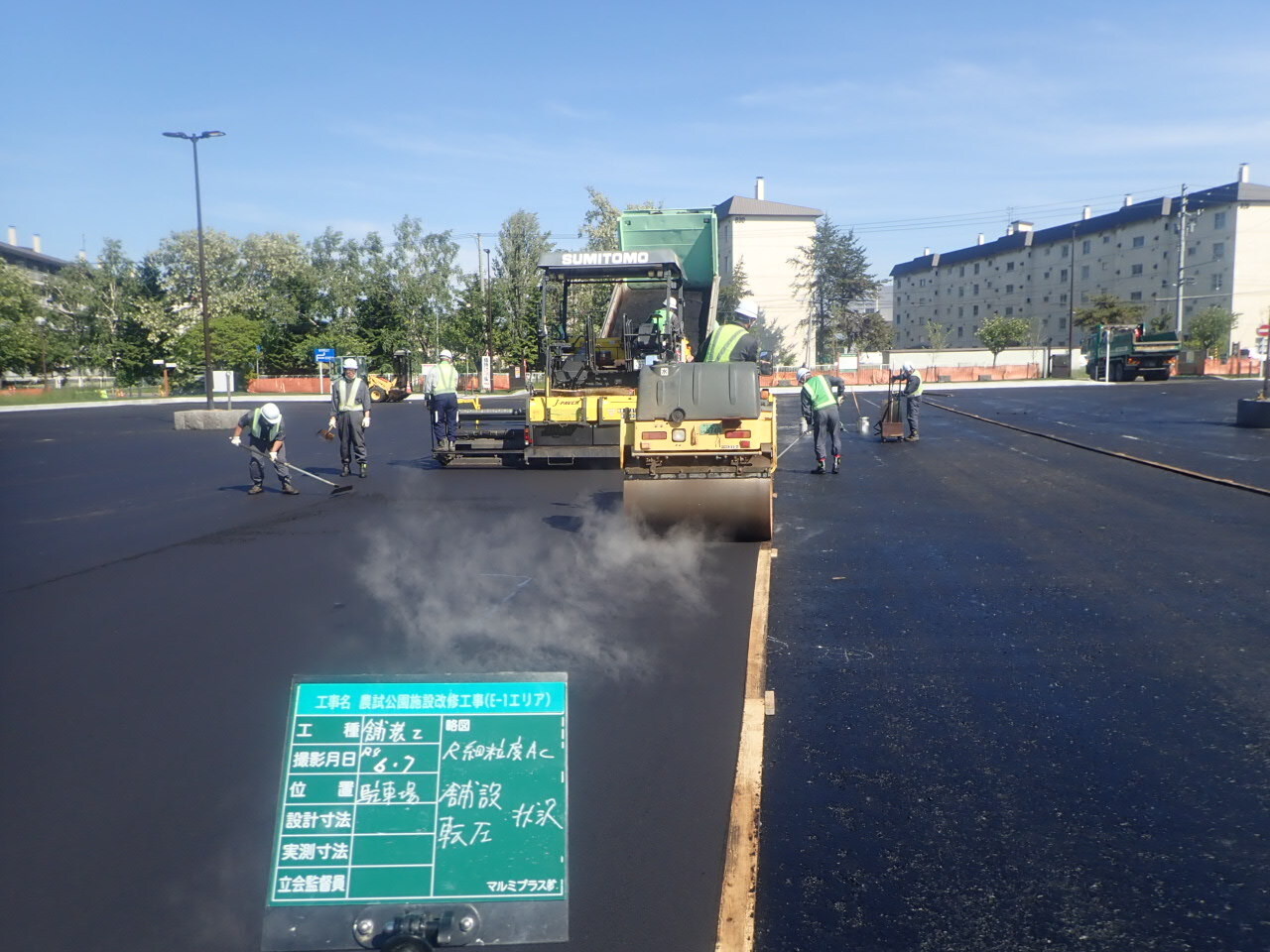

初期締め固め
駐車場舗装工事⑤

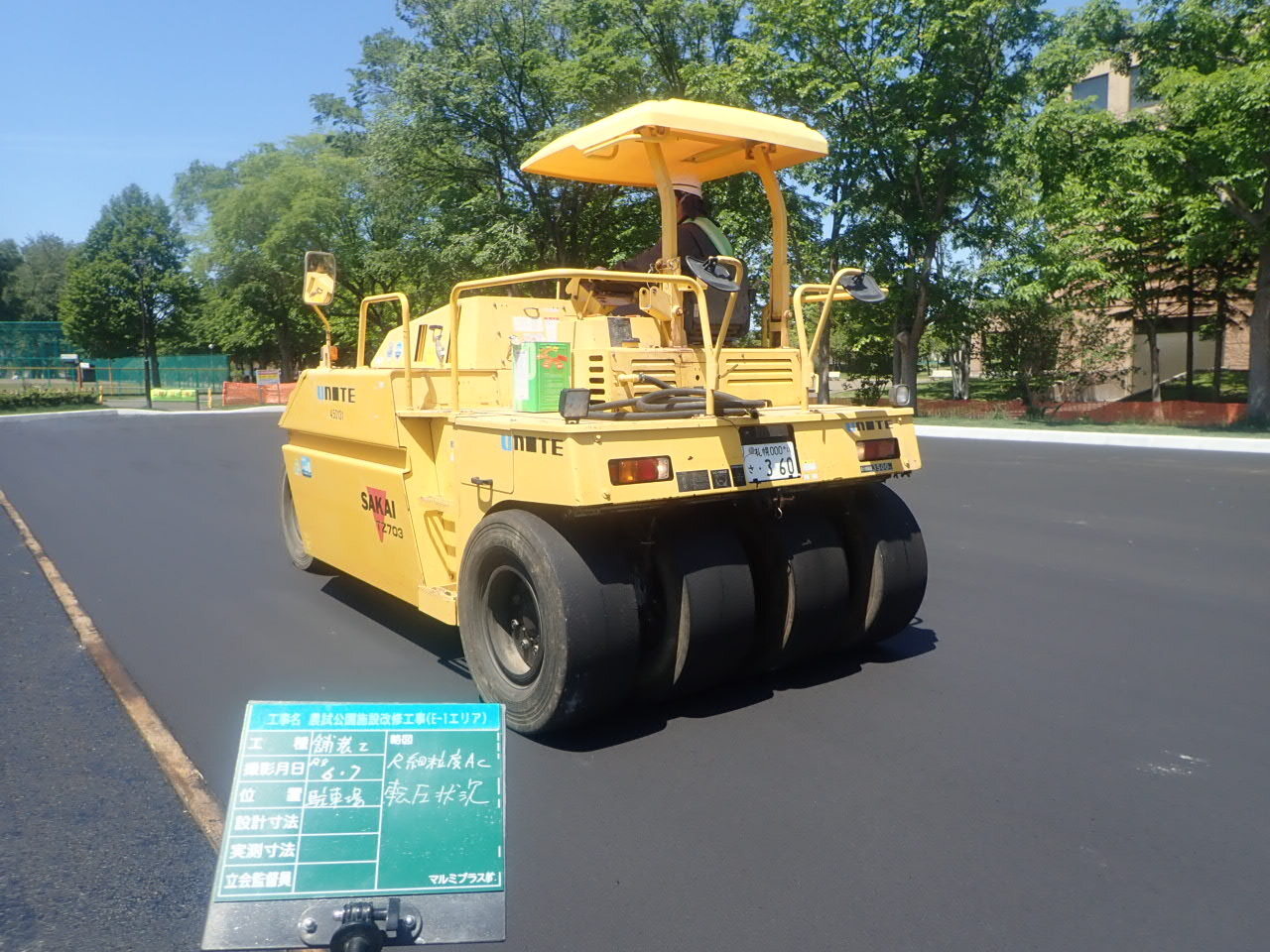

二次転圧
駐車場舗装工事⑥

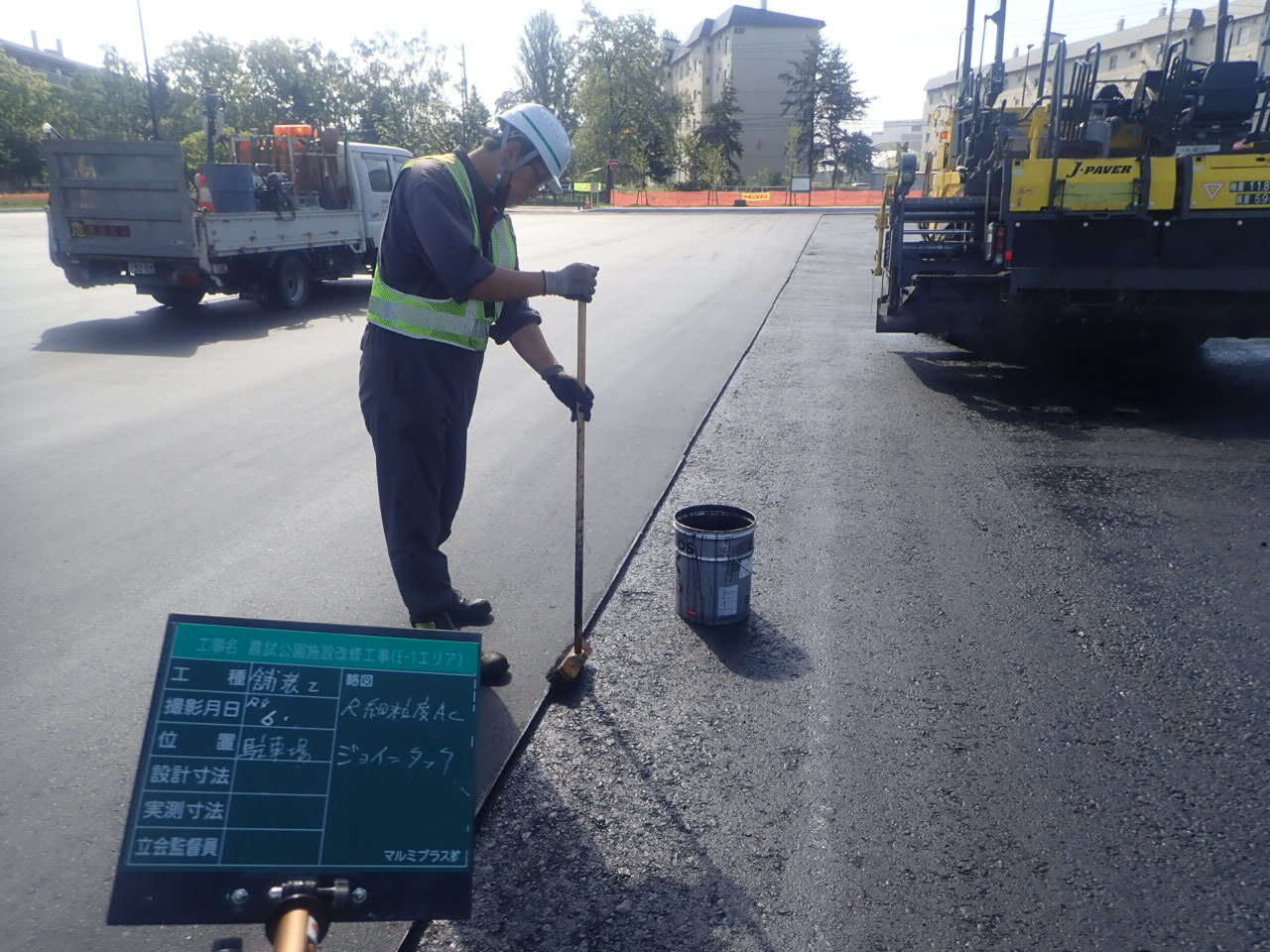

舗装継目乳剤塗布
